小编了解到:3月27日,随着35千伏张尚线、张尚线城前分支线送电完成,核相、保护测方向正确,35千伏张城线线路新建工程顺利竣工投运,为邹城东部经济发展提供了强劲动能。
35千伏张城线新建线路18.5公里,铁塔76基,于2023年4月25日开工,2024年3月27日工程竣工送电。35千伏张城线线路新建工程时间紧、任务重,施工点多面广,并且由于邹城东部地貌多以低山丘陵为主,线路工程建设地也多在张庄镇、城前镇的丘陵上,施工材料难以运输、大型重型机械难以入场,对该工程进度造成一定影响。

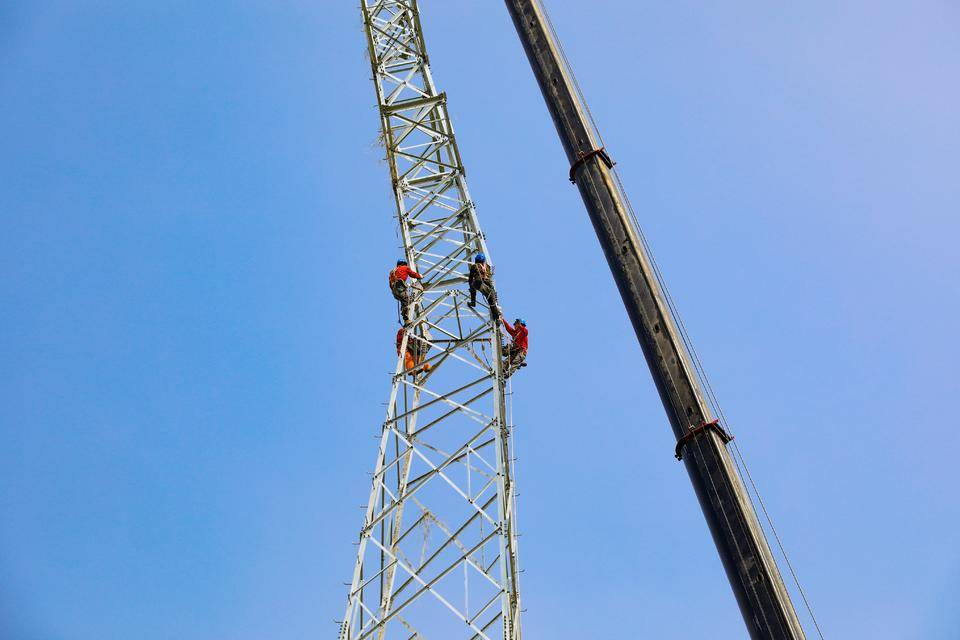

为确保工程建设顺利竣工,工程建设以来,国网邹城市供电公司多部门协同联动、主动迎战,提前组织施工人员认真熟悉图纸和相关技术资料、规程,多次到工程建设现场进行实地勘测,全面掌握施工难点、列好施工措施,配齐施工所需材料,并利用节假日等休息时间赶工期、抢进度,全力克服山区地形复杂、基础多石、冬季严寒等施工困难,最终提前三个月投产送电,并获评省公司2023年度党员“零违章”示范项目称号。作业现场复杂、作业难度大,现场大型重型机械多、作业人员长时间高空作业,存在坠落、倒塔、触电、机械伤害等风险,国网邹城市供电公司领导坚持在施工现场“同进同出”,对线路建设期间的安全管控、施工组织、设备运维防护、风险管控、应急演练等工作进行现场部署,严格执行“安全履职15条硬规矩”和“落地示范30条刚性措施”,有力抓牢了施工现场安全管控,为线路工程施工高效顺利开展提供了坚实的安全基础。
工程投运后,有效解决了邹城东部三站串供问题,进一步补强邹东网架结构,极大提高供电可靠性,同时满足东部山区生态工业、现代农业和文化旅游等产业负荷增长需求,更好的服务地方经济社会高质量发展。
近年来,国网邹城市供电公司始终坚持“电等发展”理念,不断加快转变电网发展方式、建设坚强智能电网,攻坚解决电网薄弱环节,全力满足辖区客户不断增长的用电需求。下一步,该公司将加大电网建设,优化辖区配电网,持续提升客户用电“获得感”,推动营商环境进一步优化,为邹城现代化强市建设提供“满格动能”。
