10条线路!麟祥(济宁西)电力项目预计12月投产

小编相关渠道获悉:11月14日,随着导线展放、附件安装完毕,国网济宁供电公司重点项目麟祥(济宁西)500千伏变电站220千伏送出工程跨越京杭大运河顺利完成,为2023年该工程正式投运打下了坚实基础。

麟祥(济宁西)220千伏送出工程全长28.93公里,一期新建铁塔46基,其中新建双回路直线塔18基、双回路耐张塔28基,共计配出10条线路。工程于2022年10月开工,计划2023年12月投产。

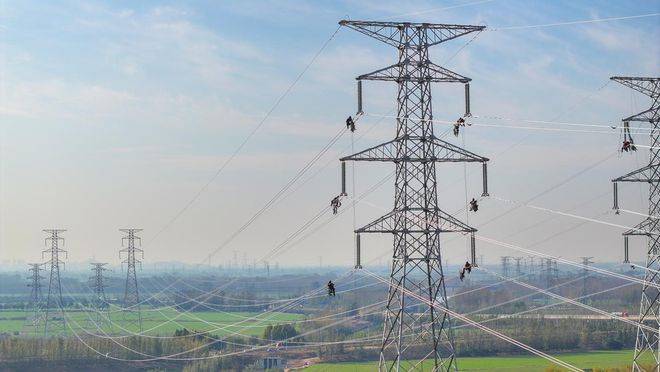

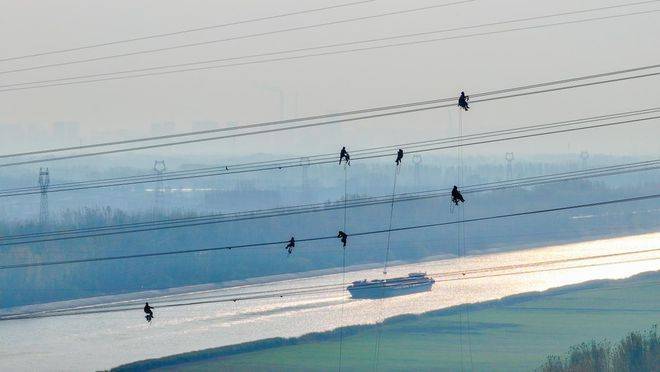

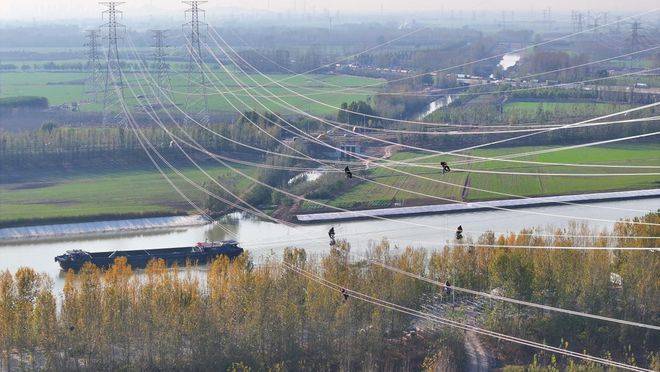

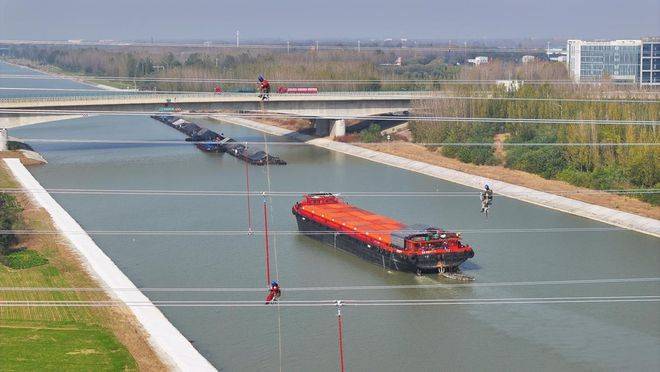

本次跨越点位于京杭大运河(济宁段),跨越共新立角钢塔4基,跨越塔高70米,施工两侧跨越档分别为625米、657米,采用“耐-直-直-耐”方式跨越,因跨越档距较大,采用无人机展放导引绳跨越施工,逐步牵引迪尼玛绳、防扭钢丝绳、导线的方式,导线和地线设置双重保护,作业人员每天要在近百米高空连续作业近6个小时。

“近期气温骤降,我们必须在最短的时间内完成京杭大运河滨湖路导引绳展放,做到快速进场、快速清场、快速退场,创造条件,抢抓工期,尽可能地减少对河道的影响。”该项目现场负责人薛小新说,“同时,在组塔过程中,我们实时监测铁塔塔身倾斜、导线弧垂误差及交跨距离是否满足运行要求,确保导地线防震锤、绝缘子数量以及防震锤安装间距、引流线连接紧固可靠,保证验收质效。”

工程实施以来,施工人员克服跨越现场环境复杂、道路狭窄、吊装困难、寒潮低温等带来的不利影响,深化落实基建“六精四化”,抓牢作业计划管控,坚持“过程创优”,匠心打造精品工程,全力以赴保障重点工程如期完工。

济宁麟祥(济宁西)500千伏输变电工程是山东省政府推动黄河流域生态保护和高质量发展的重点工程,是济宁市境内的第四座500千伏变电站,建成后将优化补强济宁电网结构,为济宁西部电网输送30万千瓦负荷,满足济宁西部负荷快速增长的用电需求和新建220千伏变电站接入系统的需要,大幅提升济宁西部电网迎峰度冬保供电能力和可靠性,助力济宁市破解“煤电围城”现象,改善济宁主城区和周边大气环境质量,实现节能减排降碳目标,为济宁市深化新旧动能转换推进绿色低碳高质量发展提供有力支撑。
