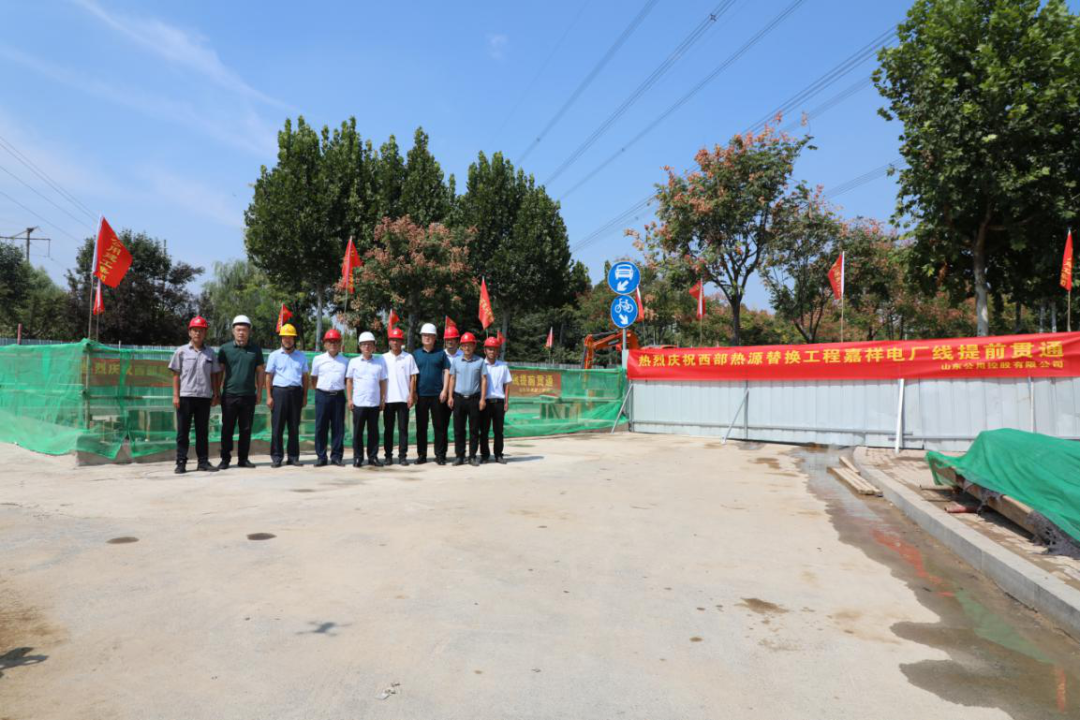

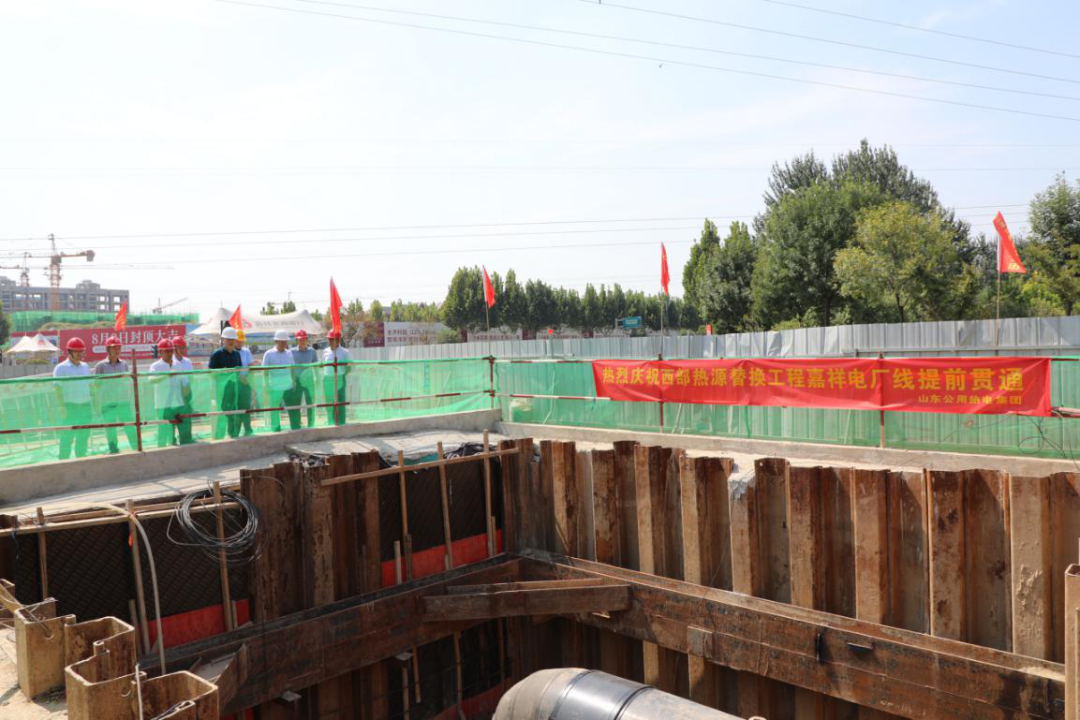

西部热源替换工程嘉祥电厂线提前40天实现全线贯通

9月19日晚9时8分,在山东公用热电集团、山东公用建工集团建设者经过100多个昼夜奋战,西部热源替换工程嘉祥电厂线提前40天实现全线贯通。9月20日上午11时,山东公用热电集团有限公司党委书记、董事长邓刚,党委副书记、纪委书记李声播等前往西部热源替换项目嘉祥电厂线施工现场进行调研并慰问施工人员。

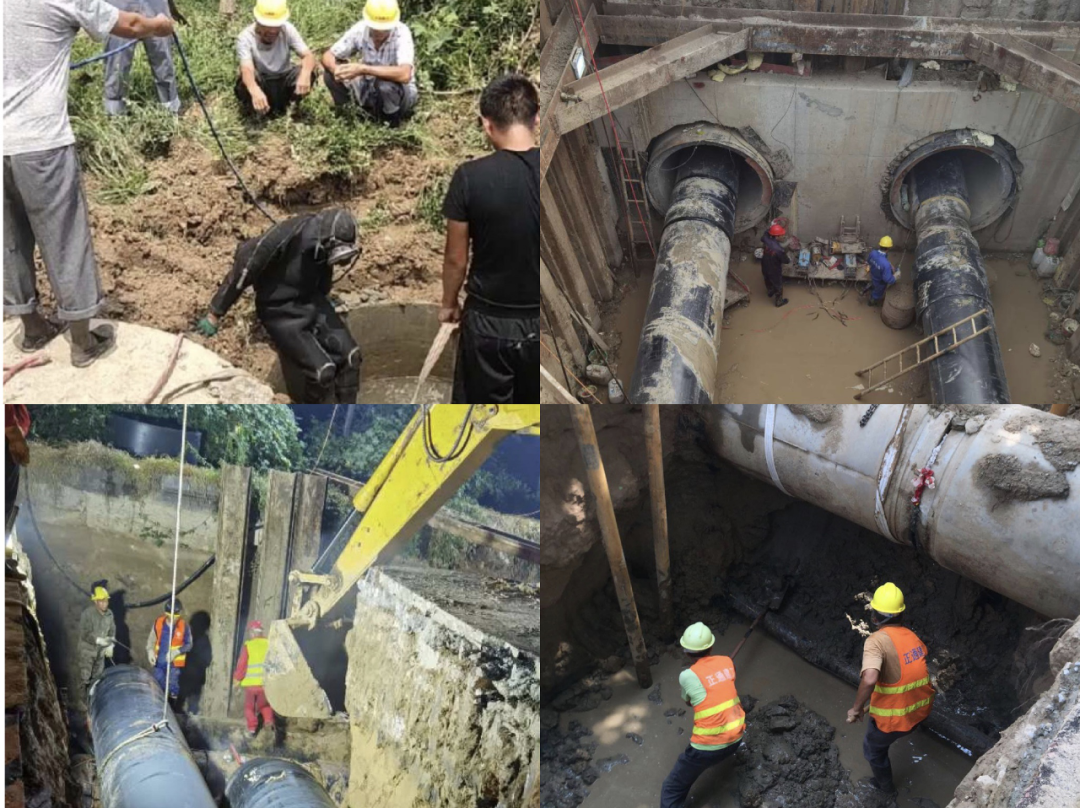

西部热源替换工程嘉祥电厂线供热管网总长15.3公里,工程作业面环境复杂。涉及清障7.5公里,穿越老运河1处、顶管作业2处、涵洞4条、并行污水管1公里。面对工期紧、任务重、施工难度大等困难,参与建设的建工集团和热电集团项目负责人团结一心,齐抓共管,攻坚克难,全力以赴推进“清障协调、施工技术、材料保障”等工作。项目施工中,西一标段汇祥路东段、西二标段等雨水、污水管道,与施工管道并行,且老化严重,经常出现雨水、污水管网泄露后倒灌沟槽的情况。项目部在地下管网资料不齐全的情况下,采用“蛙人”潜入污水中,探查漏点进行封堵。由于工作坑面积大,漏水点位小,“蛙人”们在污水中一处一处用手感应摸排,每次需要潜入污水中数小时才能完成,对施工工作造成极大困难。安居街道3.7公里施工路段紧邻老运河,地下水位浅,基坑强排水降水效果不明显,项目部集思广益,通过打降水井、地面焊接吊入沟槽减少低水位作业空间等方式,保障项目如期进行。

暴雨困扰、头顶高压线、雨污水伴行、强排地表水、顶管过程出现不可见沙石层……一个个施工难题迎刃而解。9月项目进入冲刺阶段,项目部每日召开施工进度专题会议,梳理工程中的堵点、难点、卡点,明确各标段每日完成工程量。广大建设者以开展“冲刺会战”为动力,比干劲、比进度,比成效,夜以继日、争分夺秒地撸起袖子加油干,保证了西部热源替换项目嘉祥电厂线顺利贯通。

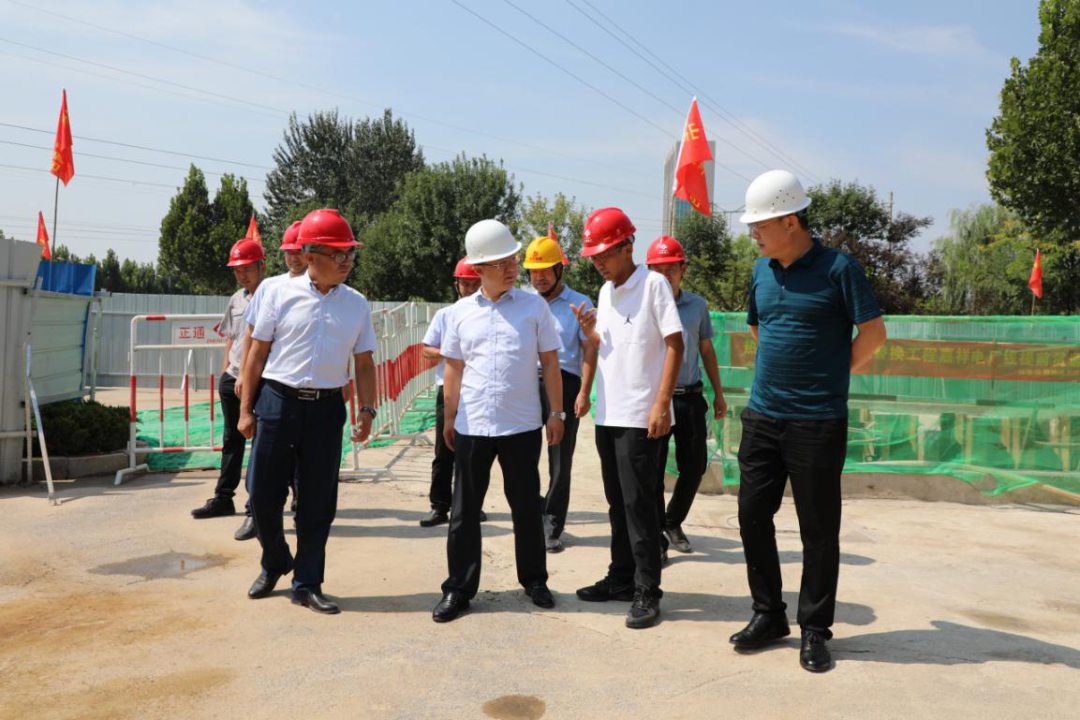

调研中,邓刚一行先后查看了呈祥大道顶管坑及呈祥大道沿途直管段的现场情况,认真听取项目负责人对工程贯通情况的汇报。邓刚对热源替换工程嘉祥电厂线建设给予高度认可,并对参与项目建设的管理人员以及各标段施工人员的辛勤付出表示充分肯定。他要求尽快拿出管网冲洗、调试方案,争取早日完成管道冲洗、试压并投入使用。

邓刚指出,西部热源替换工程嘉祥电厂线的提前贯通,标志着嘉祥公用供热公司将正式告别多年来的区域锅炉供热方式,同时为嘉祥县域供热提供稳定的热源保障,践行了国企使命和责任担当。各单位要继续发扬“热电人”攻坚克难、团结合作、砥砺奋进的精神,紧盯目标,再接再厉、继续加大安全施工管理,严把工程质量,确保西部热源替换工程全线按期保质完工。

山东公用建工集团副总经理周厚勇、济宁嘉祥公用供热公司党支部书记田海峰及项目部现场管理人员陪同调研。
