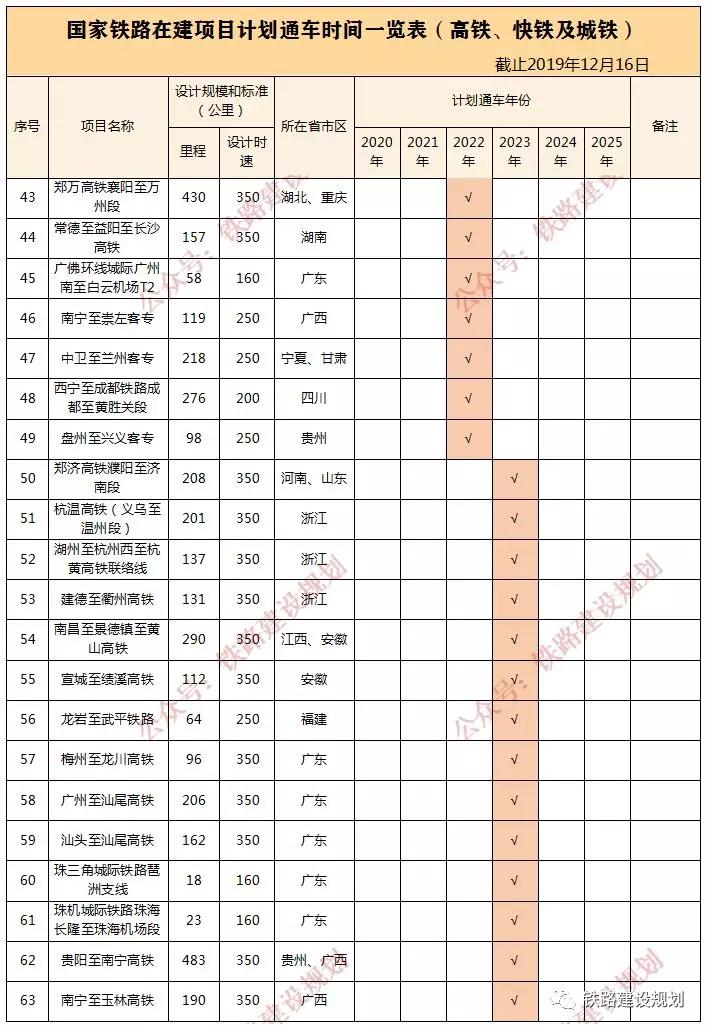

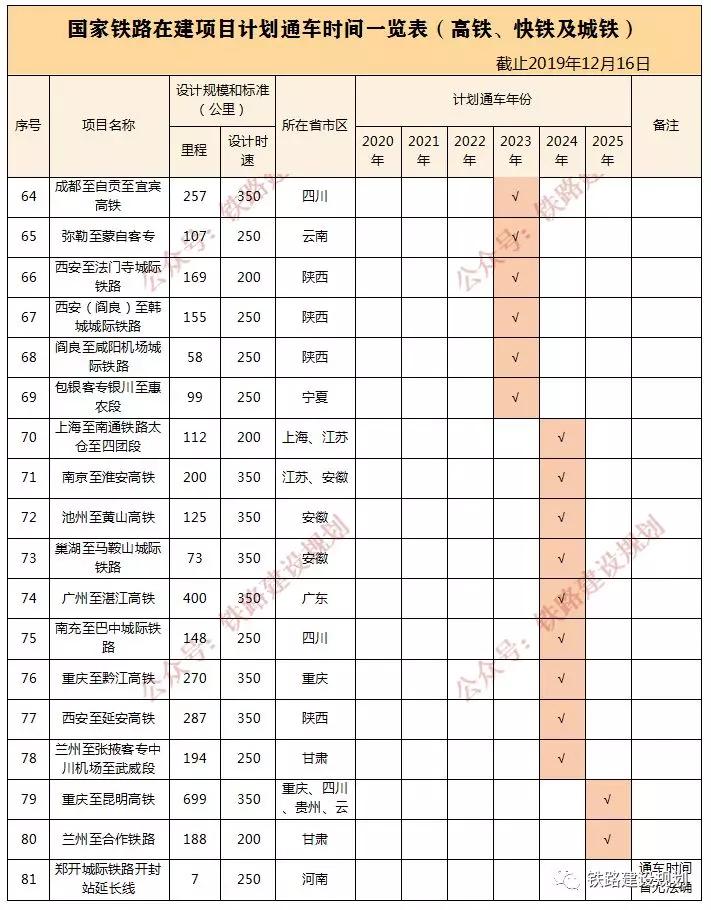

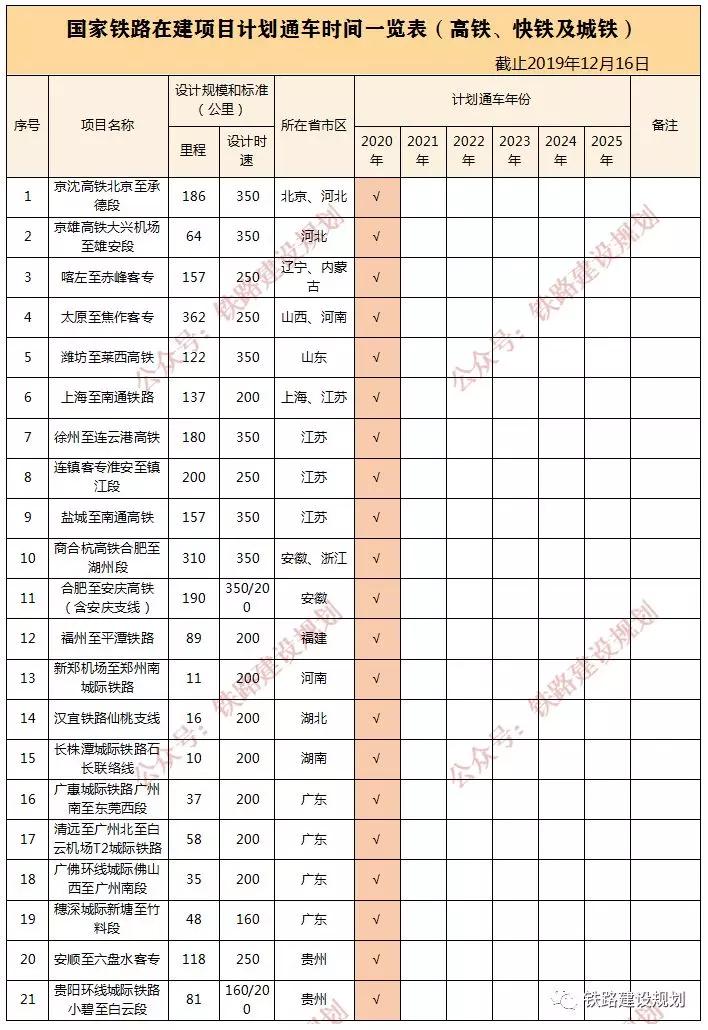

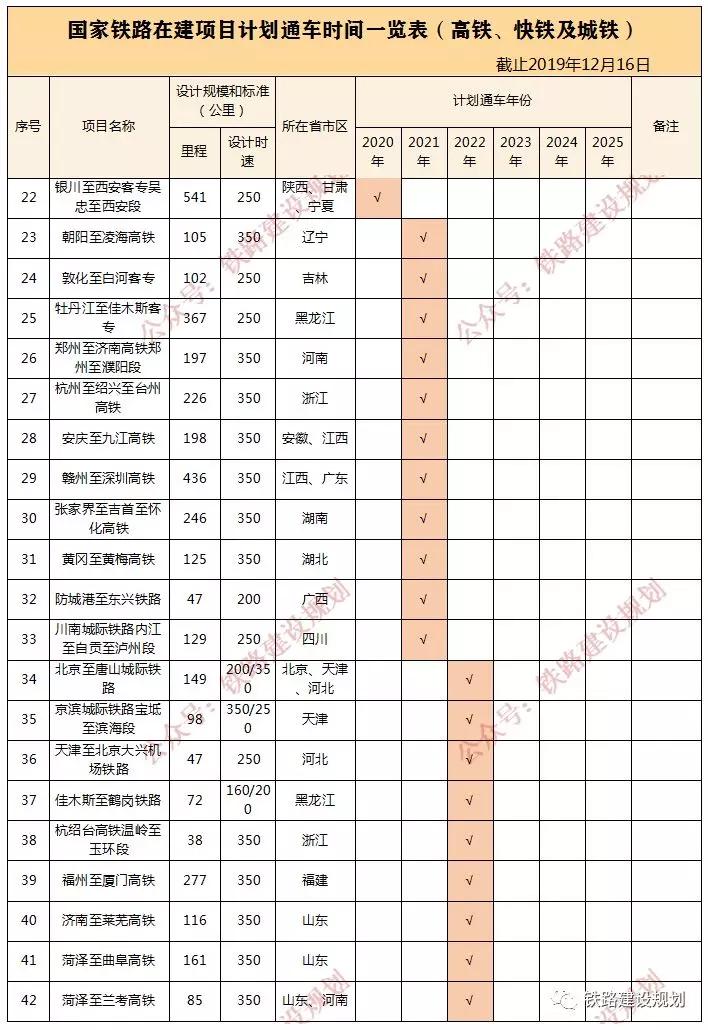

涉及济宁!国家铁路2019年12月在建项目详细统计表(高铁、快铁、城铁部分)

统计表说明:

1、统计项目包括设计时速200km/h及以上快速铁路、高速铁路以及城际铁路; 线路长度均为新建长度;

2、包含2019年12月16日前招投标完成即将正式开工的项目,仅举行开工仪式或开工活动的项目未纳入;2019年底已确定通车的项目未纳入;遗漏苏南沿江高铁,计划2022年通车;

3、城际铁路项目不含轨道交通制式(地铁模式)的项目,如宁滁城际铁路、杭海城际铁路、郑许城际铁路等;

4、控制性工程或先期段已经开工的项目也已纳入统计,如广湛高铁、梅龙高铁、宁淮高铁、渝昆高铁、西延高铁等,但全线初步设计仍未获批,开工尚需时日;

5、计划通车年份以招标文件工期和网上的公开报道为准,在实际施工过程中可能存在变动和差异,仅供参考;

6、部分项目受各方面因素影响基本处于停工状态,通车时间暂无法确定,如郑开城际铁路开封站延长线;

7、合计在建里程约13500公里,2020年底计划通车项目里程约3100公里,2021年底计划通车里程约2200公里,2022年底计划通车里程约2400公里,2023年底计划通车里程约3200公里。
