近期,市委、市政府表扬奖励了一批市重点项目挂图作战工作先进集体和先进个人。
其中,市主城区城建重点项目建设指挥部荣获市重点项目挂图作战工作先进集体(火炬路跨线桥项目作出突出贡献);万广显、李衍峰、韩全启等3名同志荣获市重点项目挂图作战工作先进个人(火炬路跨线桥项目表现突出)。2019年4月,市主城区城建重点项目建设指挥部还被市总工会授予了“工人先锋号”。

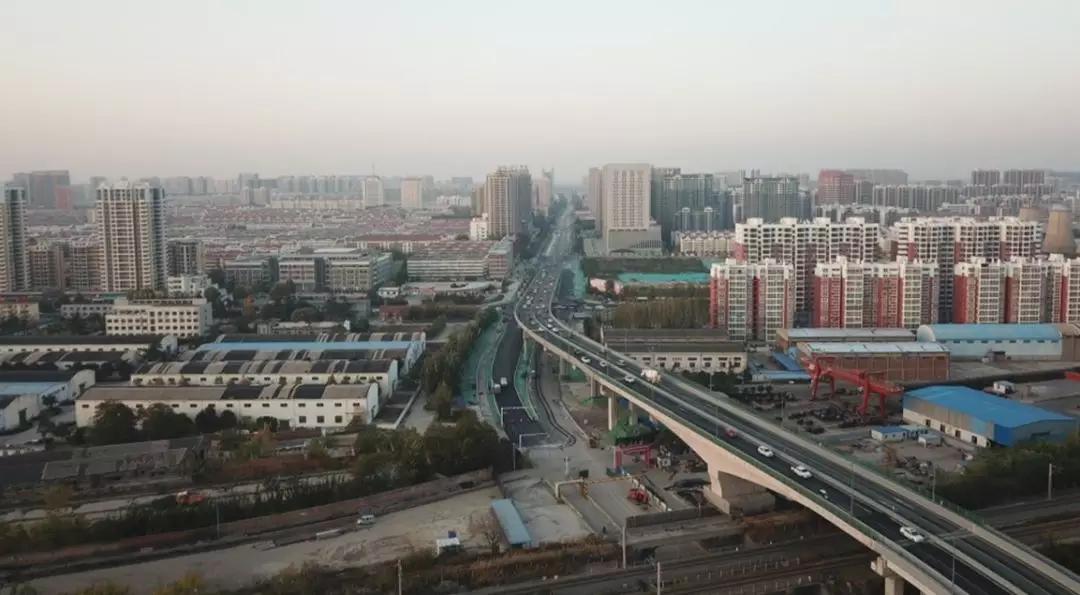

主城区城建重点项目建设指挥部持续攻克项目融资关、涉铁协调关、管线改迁关,强化管理,全速推进火炬路跨线桥项目建设,喜获7月、9月总指挥部流动红旗,9月29日顺利实现桥梁通车。
一是克服项目融资难,短板变样板。跨线桥PPP项目前期受政策影响,融资遇到瓶颈,资金迟迟不能到位,指挥部多次发函督促,成立资金落实组赴社会资本方总部督导,并派专人盯守资金拨付,为加快破解资金难题,指挥长亲赴唐山二十二冶总部协调解决,最终将该项目打造成为了市直第一个开工建设、第一个融资到位的市级PPP项目,被评为国家级PPP示范项目。

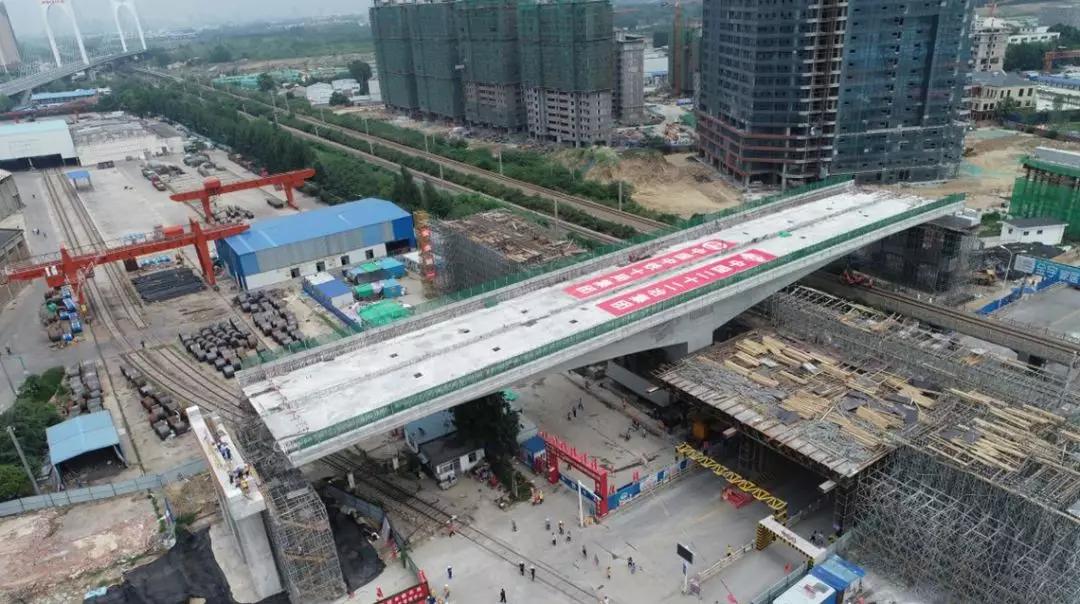

二是克服涉铁协调繁,难点变亮点。项目跨铁路节点采用转体施工工艺,涉铁手续办理极其复杂,涉及济南铁路局、涉铁办等十多个部门,为加快手续办理,指挥部组建涉铁协调攻坚队伍,主动协调对接,派专人赴铁路部门进行蹲点驻守,积极协调,先后完成了10余项手续办理。涉铁转体梁于7月23日历时50分钟成功完成转体,各新闻媒体全面报道,转体施工成为了工程的一大亮点。
三是克服建设进度慢,后进变先进。由于前期资金到位不及时、施工单位管理不力、地下管线错综复杂、交通压力大以及冬季封土等原因造成了工程建设进度较慢,为加快推进建设进度,指挥部转变思维在工程管理上当“强势甲方”,多措并举破解难题,提速跨线桥建设。①每周到工程现场梳理问题,召开调度会帮助施工单位“细拨葱”式排工期;②针对施工单位项目经理经验不足、施工人员设备少等问题启动约谈机制,指挥部领导与中冶二十二集团路桥公司总经理郑忠良等人进行约谈,要求更换项目经理,全力全速推动跨线桥建设;③函询中冶二十二集团总部,要求其增加现场管理人员,增强施工力量,确保按期完工。经过强化督导管理,火炬路跨线桥整体进度超前推进。
