济宁聚源热力公司11月3日陆续启动各二级换热站,进入冷循环状态,联合里彦电厂启动一网热调试,11月5日开始二级站热试运调试,目前218个换热站全部启动,提前进入采暖预热期。
热运行不等于供热
水温需要缓慢提升

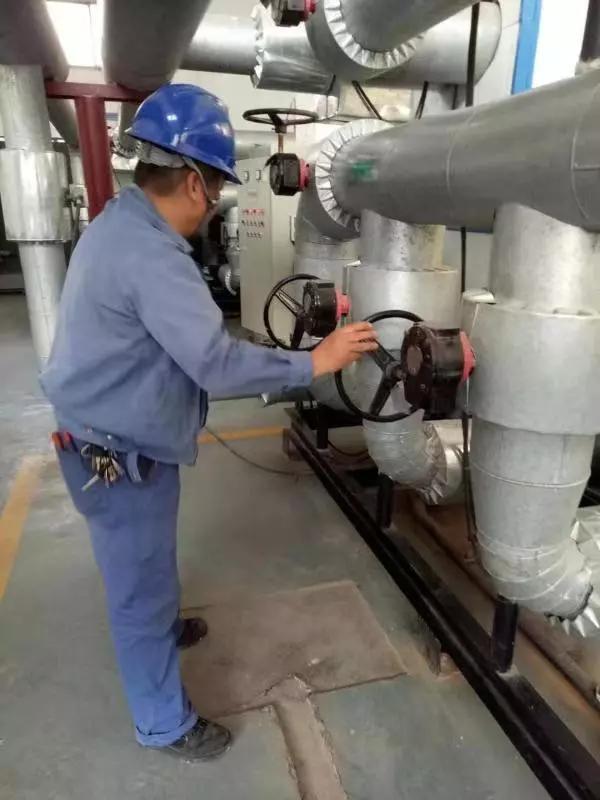

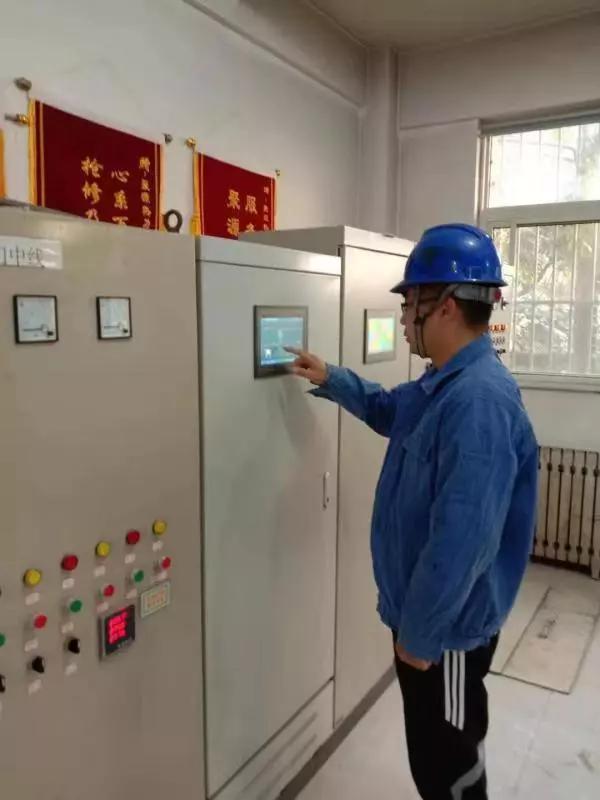

5日,在聚源热力一号换热站,身穿蓝色工作服的工作人员正在启动换热机组,进行换热站巡查。“从11月3日开始,我们陆续启动各二级换热站,随后218个换热站全部启动,提前进入采暖预热期。”聚源热力负责人告诉记者,供热调试主要是为了测试供暖设备的运行情况,同时调节管网热平衡,及时处理故障点、不热点、过热点,逐步使供热设备及管网达到全面、稳定运行标准。
在采暖期之前的调试阶段,热力管网会持续运行,热源企业将根据天气状况逐步调节管道中的水温,用户也会陆续感觉到室内暖气的升温变化。“广大用户应该注意的是,热运行不等于正式供热,供热管网由冷态到热态,需要一个缓慢升温的过程。如果供热设施尤其是供热管网升温过快,会产生较大的热应力,导致管道焊口出现开裂等故障,反而会影响按期正常供热,所以升温必须缓慢进行。”工作人员说。
供暖初期,供暖问题出现较为集中且类似。工作人员提醒市民,当暖气出现漏水时,供回水支管有阀门的用户,应尽快就近关闭阀门;暖气片没有阀门的,应立即用厚毛巾、抹布等物品将其堵上,减少流量,降低热水喷涌造成的损失。分户供暖的用户,应立即关闭入户阀门,控制漏水事故蔓延,并立即拨打供暖热线或供热所属辖区服务电话,详细报出所在地址、联系电话及故障现象,便于及时处理维修,避免造成财产损失。
8日开始带温带压运行
同步排查各类隐患
根据济宁市住建局印发的《关于做好2019年冬季供热供气准备工作的通知》,各热源企业、供热企业要严格执行供热“预热期”制度,确保11月5日,各类供热管网、换热站等供热设施进入冷循环状态;11月8日,供热设施带温带压运行,确保供热首日用户家中达到18℃以上标准要求。
同时,针对供热系统关键设备、上个采暖季暴露出来的薄弱环节,以及各类隐患问题进行拉网式排查。其中,东郊供热公司对东门站、红星站、阳光润泽园站等78台换热器进行了清洗,对部分换热器换热能力不足、换热效率差换热站,进行换热器扩容(增加换热片)、更换换热效率高的换热器,对老建委宿舍、红星八号、冠亚星城等小区16个换热站的循环泵进行改造,有效确保用户供热流量,改善用户供热效果。针对翰林街等小区楼道立管管径较细、开口较多,易造成用户流量不足,供热效果不佳的情况,进行增大供热管径,确保水流畅通,满足用户负荷需求。
四和供热公司对11个换热站进行升级改造,改造供热二次管网长度2431米,更换各类阀门管件1340件,更换供热循环泵4台;济宁北湖科技供热公司为片区所有换热站安装了分布式供热设备,有效改善末端流量不足的情况,并对23个换热站的板式换热器进行清理,更换存在隐患的阀门管件。
运河热力公司为有效避免去年采暖季出现的由于个别供热分支管网漏水,导致部分片区停暖的现象,对古槐路、金宇路、任城大道、建设路、供销路、机电一路、济安桥路段的8个主干网分支阀门更换了焊接球阀,对益民东区换热站进行了升级改造。
截止到2019年9月,济宁全市集中供热主管网长度达到1744.37公里,2019年增长152.45公里;全市集中供热入网面积达到10705.1万平米,2019年增长392.6万平米,其中主城区集中供热面积增长165.5万平方米,入网面积达到4155.5万平方米,主城区集中供热普及率达到81.2%。
