济宁市王母阁跨日菏铁路跨线桥项目是济宁市重点民生工程,项目的实施对于完善城市交通路网,疏解铁路沿线交通压力,提升城市综合竞争力具有重要意义。项目工期紧、任务重,市委、市政府高度重视。项目全长1.72km,主线高架全长1283米,北起车站西路北侧,南至规划济州路南侧,标准桥宽17.5米,为双向四车道,设计时速50km/h。计划2020年6月底通车。
当前济宁市城区在建项目多,本项目与车站西路管廊升级改造以及沿线周边的房建项目路线相接或重叠,工程全线同时开工,对沿线交通带来巨大的压力。为确保项目顺利实施,在市委、市政府的正确领导下,跨线桥项目指挥部、建设、施工、监理等参建单位提前编制详细的施工交通组织方案,并邀请交警支队多次召开专题会议,对交通组织专项方案审核把关,做好项目周边区域交通的疏导引流工作,在满足阶段施工需求的基础上,最大程度降低项目施工对周边交通的影响。经过多次讨论,交通引导方案已经形成。目前,王母阁路沿线施工区域已经进行围挡封闭,准备进行日菏铁路以北区域的箱梁架设工作,
具体情况如下:
一、总体思路
→ 济宁市王母阁路交通参与者主要是附近单位及居民,另外有两个批发市场送货大车出入,鲜有大型过境车辆通行。为确保项目顺利实施,经指挥部建会同交警部门和沿线地方政府共同研究确定,跨线桥项目架梁施工期间采取提前设置施工通告和绕行路线提示牌方式,施工区域禁止机动车车辆通行,沿线单位和居民车辆、水果输送车辆按指定路线绕行,非机动车和行人可在安全人员提示下缓慢通过。项目施工期间,施工单位和宣传部门加大舆论引导和项目宣传工作,最大程度争取市民的理解与支持,同时加大人员投入,加强现场专人引导和救援,确保不发生大面积拥堵事件。
二、路线具体交通管制措施
(一)车站西路以北施工路段

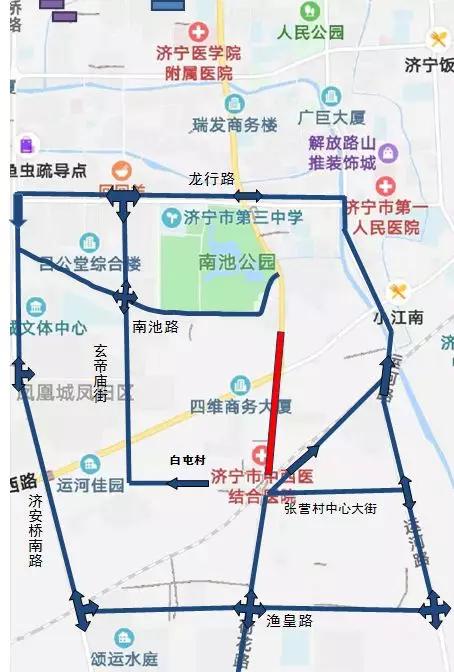

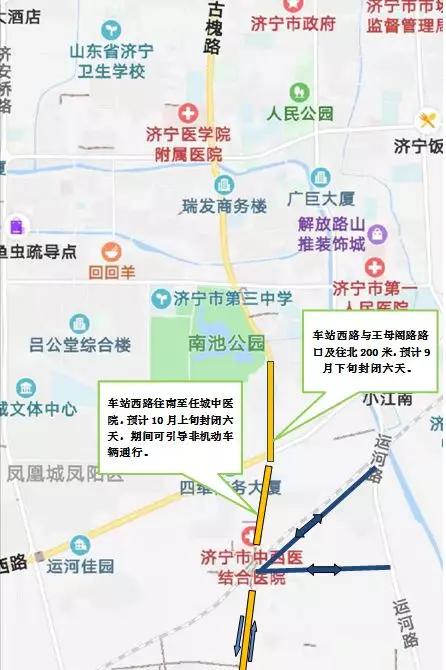

跨线桥进行1-5号墩台箱梁架设施工,预计9月下旬封闭王母阁路与车站西路路口及路口往北200米,封闭时长为6天。期间车站西路以北车辆可通过;①南池路-济安桥南路-渔皇路 ②龙行路-运河路-渔皇路 两条线路绕行往南去。车站西路以南车辆可通过:①白屯村便道-玄帝庙街-龙行路 ②荷花路-张营村大街-运河路-龙行路 ③渔皇路-济安桥南路-南池路 三条线路绕行往北去。待施工结束后恢复车站西路通行,同时加快路面施工,后期可将南端围挡缩进一个车道,拓宽王母阁路-车站西路交叉口道路
(二)车站西路以南至任城中医院施工路段
因跨线桥将进行9-12号承台箱梁架设施工,预计10月上旬从车站西路往南至任城中医院,封闭时间6天,期间安排专人指挥交通,指导非机动车辆缓慢通过,待架梁结束后机动车正常行驶。车辆可通过:①渔皇路-运河路-车站西路-济安桥南路 环绕通行。②中医院附近居民也可通过 白屯村便道-玄帝庙街-车站西路 或 张营村大街-运河路-车站西路绕行。
三、采取交通安全管理措施
(一)交通维护措施
1.架梁施工开始之前,要求施工、监理单位主动与地方政府和交警部门配合,共同签订交通安全保通协议,接受社会和政府部门的监督。
2.设立高效的交通安全管理机构,现场时刻保证1名交通安全总负责人,负责协调与各单位的沟通和现场交通安全人员的指挥,相关部门负责人的电话随时畅通。
3.严格按国家标准设置施工交通管理标志、标牌。
4.大风雨天气加强对施工地段所有交通道路的巡回检查,发现险情立即组织抢险队伍进行妥善处理。
5.定期将交通情况向业主和交通管理部门汇报,遇有事故在第一时间内告知交通警察到现场处理,不隐瞒,不漏报,不擅自处理。
(二)交通安全管理及保障措施
1.行车安全管理措施
1、(1)目前王母阁路跨线桥车站西路-铁路桥之间两侧施工便道基本满足双向4车道,可设置交通标线,保证路权分明,减少违章停车,为市民提供通行指导。
(2)设专人进行交通指挥,主要是对前方车辆和进出封闭区域施工车辆的指挥,指挥人员要求具有较熟练的指挥交通能力。施工车辆进出施工区域的交通管制指挥人员必须身着交通反光背心,指挥交通时必须穿戴整齐,并用红绿色小三角旗指挥交通。
(3)增加便道指示牌,在明显区域设置,提醒过往市民行驶线路。
(4)严格按要求及相关标准设置交通管制标志,当施工完成后尽快将交通标志撤离开放交通。
(5)施工人员严禁横穿车道,必须在锥形交通标围护区内作业区域活动,不得向正常通行的车道摆放或抛掷物品。
2.交通安全人员交通安全防护措施
(1)所有交通安全人员必须掌握相关规定、行为规范、技能熟练、具有强烈的交通安全意识。
(2)为交通安全人员配置完备的安全防护用品(安全帽、反光衣等),交通安全人员穿戴整齐,未穿戴整齐者也严禁上岗。
(3)增加专人指挥路口区域交通,专人专办,培训上岗,配备交通指挥服装和用具,对路口等密集区进行交通指挥,缓解高峰期交通压力。
3.施工人员交通安全防护措施
(1)加强对施工人员交通安全教育与监督。所有施工人员都必须经过交通安全教育后才能作业,严格遵守作业安全规程,另配备专职生产安全员。
(2)施工人员只能在封闭区域内作业,严禁施工人员横穿行车道,违者重罚或直接清除出场。
(3)施工人员在交通安全方面必须服从交通安全人员的指挥。
4.交通疏解措施与应急预案
(1)通过媒体和现场施工通告发布本项目的施工疏导情况,让广大驾驶员了解区域的交通组织。
(2)配合交警部门,组织力量及时引导、疏解交通,合理布置临时交通,保证所需交通标志、标线及时安装到位、投入使用,并设专人负责检查,维护交通设施,及时维修、更换、补充各种设施和标志,确保有效的实施交通安全管理。
(3)建立健全交通安全应急预案,完善响应和处理机制,确保迅速排除险情,不发生重大安全事故。
济宁市主城区城建重点项目建设指挥部
2019年9月15日
