济宁市火炬路跨线桥项目是我市社会关注度很高的重点民生工程,市委、市政府高度重视。项目的实施对于完善城市交通路网,疏解市区交通压力,提升城市综合竞争力具有重要意义。项目全长1.36公里,其中高架路0.83公里,工程估建安投资约1.5亿元,计划2019年9月底建成通车。
当前我市城区在建项目多,主城区及周边三条国道穿城或绕城通过,与内环高架项目路线相接或重叠,工程全线同时开工,势必会对中心城区交通带来巨大的压力。为确保火炬路跨线桥项目顺利实施,在市委、市政府的正确领导下,市主城区城建重点项目建设指挥部快速路建设工作专班会同设计、施工、监理和区指挥部等参建单位提前编制详细的施工交通组织方案,并邀请市规划局和市公安局交警支队多次召开专题会议,对交通组织专项方案审核把关,在做好主城区交通组织规划方案的同时,做好项目周边区域交通的疏导引流工作,在满足阶段施工需求的基础上,最大程度降低项目施工对周边交通的影响。目前,经过多次讨论,交通引导方案已通过公安交警部门批复,并在媒体正式发布施工通告。火炬路跨线桥工程已完成围挡封闭,为保证顺利通车,全面推进施工。
具体情况如下:
一、总体思路
→ 为确保项目顺利实施,经指挥部建设专班会同交警部门和沿线地方政府共同研究确定,火炬路跨线桥项目施工期间原则上采取提前设置施工通告和绕行路线提示牌方式,施工区域沿线企业大型车辆及小型车辆引导就近绕行,沿线单位和居民车辆维持通行。项目施工期间,工作专班会同媒体和宣传部门加大舆论引导和项目宣传工作,最大程度争取市民的理解与支持,同时加大人员投入,加强现场专人引导和救援,确保不发生大面积拥堵事件。

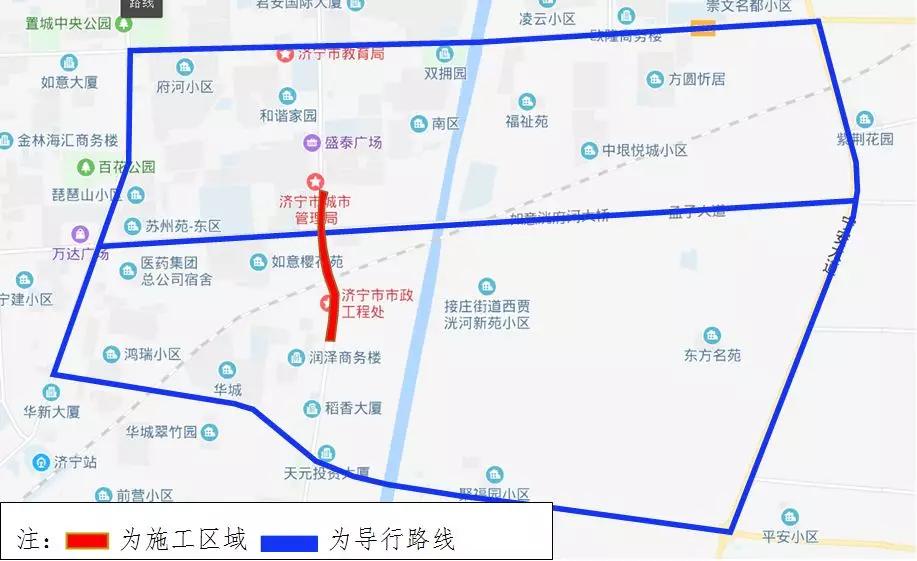

(一)市内交通
火炬路沿线企业密集,大型货车也比较多。这些大货车大多从火炬路驶入济州路然后驶出市区。市内小型车对绕行道路通行能力要求相对低,可通过设置绕行提醒标志,对小型车进行引导,分流部分车辆到相邻平行道路上。
(二)沿线企业大货车出行

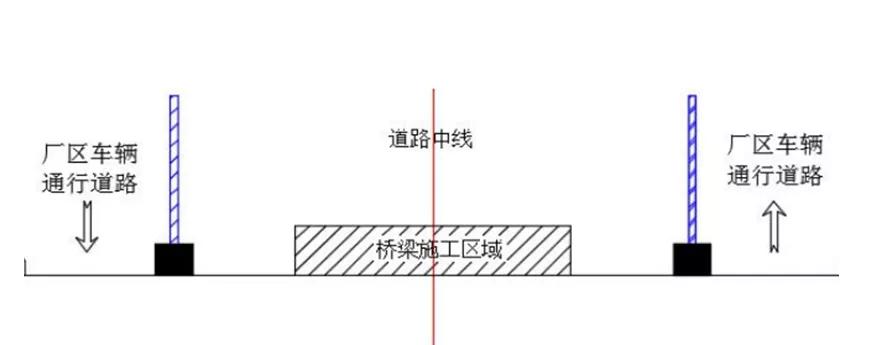

火炬路沿线企业众多,此路段大型运输货车多。沿线主要有世通物流、汇泉钢管等单位。因现状单位均已在施工道路设置主要出入口,为确保企事业正常运营,施工期间以施工便道进行交通组织。采取对沿线企业大型车辆按指定路线绕行措施,车辆就近快速驶离便道。
二、具体交通管制措施
1、设置交通标线,保证路权分明,减少违章停车,为市民提供通行指导。
2、增加便道指示牌,在明显区域设置,提醒过往市民行驶线路。
3、增加专人指挥路口区域交通,专人专办,培训上岗,配备交通指挥服装和用具,对路口等密集区进行交通指挥,缓解高峰期交通压力。
4、每天定时在便道洒水抑制行车尘土,保障过往行人环境需求。定期打扫清理便道,加强便道环境卫生管理。尽可能地为市民提供良好的通行环境。

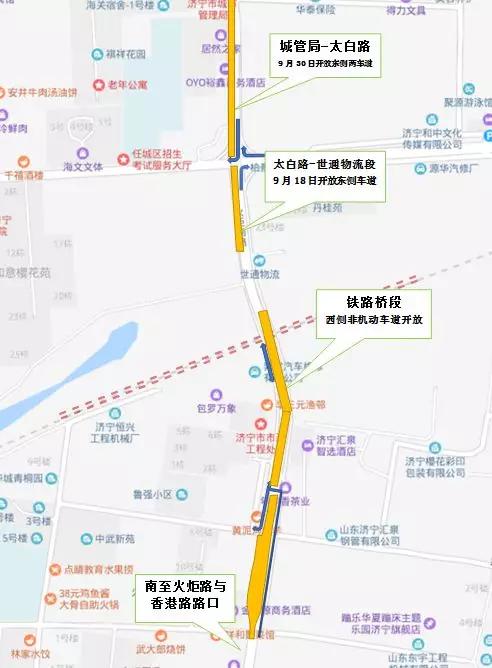

5、城市管理局-太白路9月30日可开放东侧两车道,满足太白路由东向北汇入火炬路及火炬路由北向西汇入太白路。
6、太白路-世通物流段9月18日开放东侧车道,满足火炬路由南向东行驶汇入太白路。
7、铁路桥段西侧非机动车道开放,满足太白路-深圳西路之间火炬路上南北向通行。
8、市政工程处-香港路口东侧开放,满足火炬路南北车辆通行。
三、采取交通安全管理措施
(一)交通维护措施
1.工程实施前,要求施工、监理单位主动与地方政府和交警部门配合,共同签订交通安全保通协议,接受社会和政府部门的监督。
2.设立高效的交通安全管理机构,现场时刻保证1名交通安全总负责人,负责协调与各单位的沟通和现场交通安全人员的指挥,相关部门负责人的电话随时畅通。
3.严格按国家标准设置施工交通管理标志、标牌。
4.大风雨雪天气加强对施工地段所有交通道路的巡回检查,发现险情立即组织抢险队伍进行妥善处理。
5.定期将交通情况向业主和交通管理部门汇报,遇有事故在第一时间内告知交通警察到现场处理,不隐瞒,不漏报,不擅自处理。
6.节假日、重大节庆活动期间,加强交通维护工作,做好道路的清洁,做好市民出行畅通保障扰。
(二)交通安全管理及保障措施
1.行车安全管理措施
(1)建立交通安全事故应急机制,由专人负责指挥,发现事故及时上报,及时报警,绝对服从交警及路政部门的指挥并积极配合;现场准备救援车辆,在事故发生时应立即做出反映,由安全负责人利用现有的资源条件配合交警部门解决事故。
(2)设专人进行交通指挥,主要是对前方车辆和进出封闭区域施工车辆的指挥,指挥人员要求具有较熟练的指挥交通能力。施工车辆进出施工区域的交通管制指挥人员必须身着交通反光背心,指挥交通时必须穿戴整齐,并用红绿色小三角旗指挥交通。
(3)设专人进行交通设施的维护,反光锥按位置正确摆放,若施工过程中出现移位应及时调整,损坏及时更换。
(4)严格按要求及相关标准设置交通管制标志,当施工完成后尽快将交通标志撤离开放交通。
(5)施工中遇到交通事故,现场交通安全人员即时按规定报告,保护好现场,并协助路政、交警疏导交通,若遇车辆在工作面侧突然熄火,现场人员能推动的应及时组织人员把车辆推到紧急停车带。发生特大交通事故或发生危险物品车辆交通事故及有必要停止施工的紧急情况时,即时请示有关领导同意后暂停施工,至任务执行或现场清理完毕后方恢复施工。
(6)施工人员严禁横穿车道,必须在锥形交通标围护区内作业区域活动,不得向正常通行的车道摆放或抛掷物品。
2.交通安全人员交通安全防护措施
(1)所有交通安全人员必须掌握相关规定、行为规范、技能熟练、具有强烈的交通安全意识。
(2)为交通安全人员配置完备的安全防护用品(安全帽、反光衣等),交通安全人员穿戴整齐,未穿戴整齐者也严禁上岗。
(3)现场交通安全人员除维护交通设施及其它必要时,远离交通分隔带,指挥施工车辆进出封闭区域时必须面向车辆,严禁背对车辆,交通安全人员更不能穿越行车道。
3.施工人员交通安全防护措施
(1)加强对施工人员交通安全教育与监督。所有施工人员都必须经过交通安全教育后才能作业,严格遵守作业安全规程,另配备专职生产安全员。
(2)施工人员只能在封闭区域内作业,严禁施工人员横穿行车道,违者重罚或直接清除出场。
(3)施工人员在交通安全方面必须服从交通安全人员的指挥。
4.交通疏解措施与应急预案
(1)通过媒体和现场施工通告发布本项目的施工疏导情况,让广大驾驶员了解区域的交通组织。
(2)配合交警部门,组织力量及时引导、疏解交通,合理布置临时交通,保证所需交通标志、标线及时安装到位、投入使用,并设专人负责检查,维护交通设施,及时维修、更换、补充各种设施和标志,确保有效的实施交通安全管理。
(3)各施工、监理标段建立健全交通安全应急预案,完善响应和处理机制,确保迅速排除险情,不发生重大安全事故。
济宁市主城区城建重点项目建设指挥部
2019年9月15日
