提速!济宁运河新城高压管廊下穿京杭大运河项目双向贯通

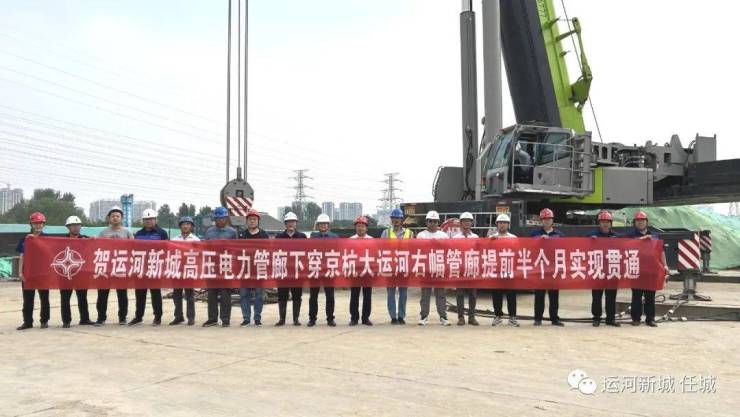

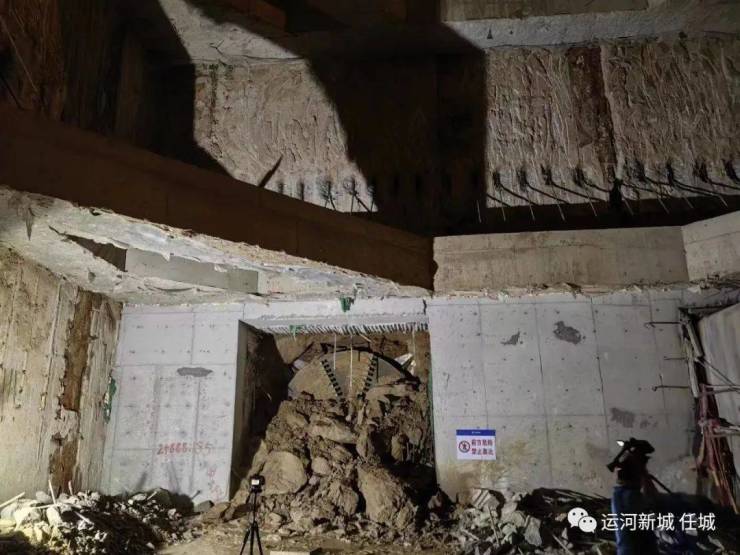

6月16日凌晨2点,随着下穿京杭大运河泥水平衡矩形顶管机的8个刀盘破土而出,运河新城高压管廊项目关键节点——下穿京杭大运河地下电力管廊工程顺利实现双向贯通。



运河新城高压管廊下穿京杭大运河顶管施工总长1250(625×2)米,为双向单舱形式,采用大断面、长距离矩形顶管方式下穿,此技术既能保证施工过程中航道的正常运行,也不会破坏京杭大运河的水质环境,从而保护京杭大运河非遗历史风貌不被破坏。


为保证地下管廊的结构安全性以及后期高压电缆支架安装的便捷性,采用非开挖的矩形顶管方式进行施工,项目推进组在京杭运河两侧分别设置始发井和接收井,在距离地面大约25米的位置破土动工,运用刀头运转可实现毫米级控制的土压平衡矩形顶管机,完成两次625米顶管任务。

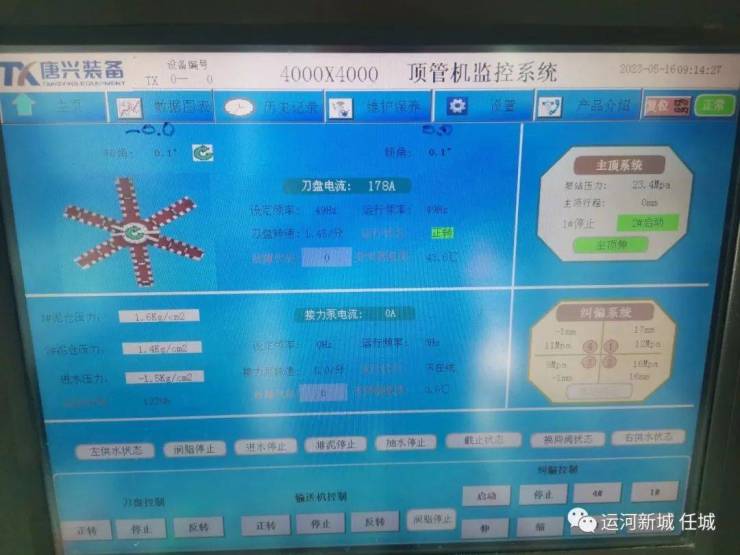

为保证顶管关节质量,顶进管理实行自动化控制,用智能化系统来频繁调整掘进速度以协调各方需要,维护天然地层不受扰动,按土压力调整泥浆浓度;顶管中继间顶进阻力若发现明显增大,及时优化泥浆配比,确保泥浆套的形成,并做到及时补浆有效地降低顶进阻力。



为确保顶管施工中轴线偏移量可控,顶管定向测量采用激光指向法,在管节内设置测站,采用支导线进洞测量,以对激光定向测量进行校对,管节每顶进200~300mm时测一次中心轴线,若存在偏移趋势及时进行纠偏,一旦偏移量≥20mm时,立刻停止顶进,查明原因有措施保证后再重新启动,确保顶管轴线的正确,勤测勤纠。

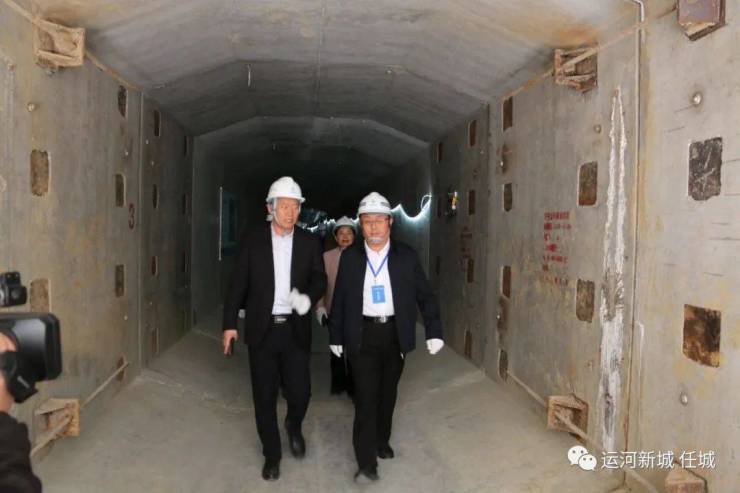

任城区坚持把高压管廊项目作为推动运河新城加快发展的重大牵动性工程来抓,区委区政府主要领导亲自安排、亲自推动,随时到项目现场办公,督导进度,化解难题。大力强化项目建管机制,成立了由区委副书记任指挥长的建设专班,坚持多方联动、合力攻坚,天天一线、挂图作战,为管廊建设提供全方位、保姆式服务。在项目专班的强力推动下,破难点、抢工期、保安全,经过24小时不间断施工,确保了项目快速顺利建设。





下一步,运河新城高压管廊项目将陆续完成泥浆置换、支架安装、电缆布设等后续施工作业。项目建成投用后,220kV宁凤线、宁祥线等13条高压线都将收纳入廊,为新城发展释放宝贵的地上空间,强力助推济宁都市区“西跨”发展步伐。
