日前,济宁市住房和城乡建设局下发《济宁市2021年1-4月棚户区改造工作进展情况通报》。

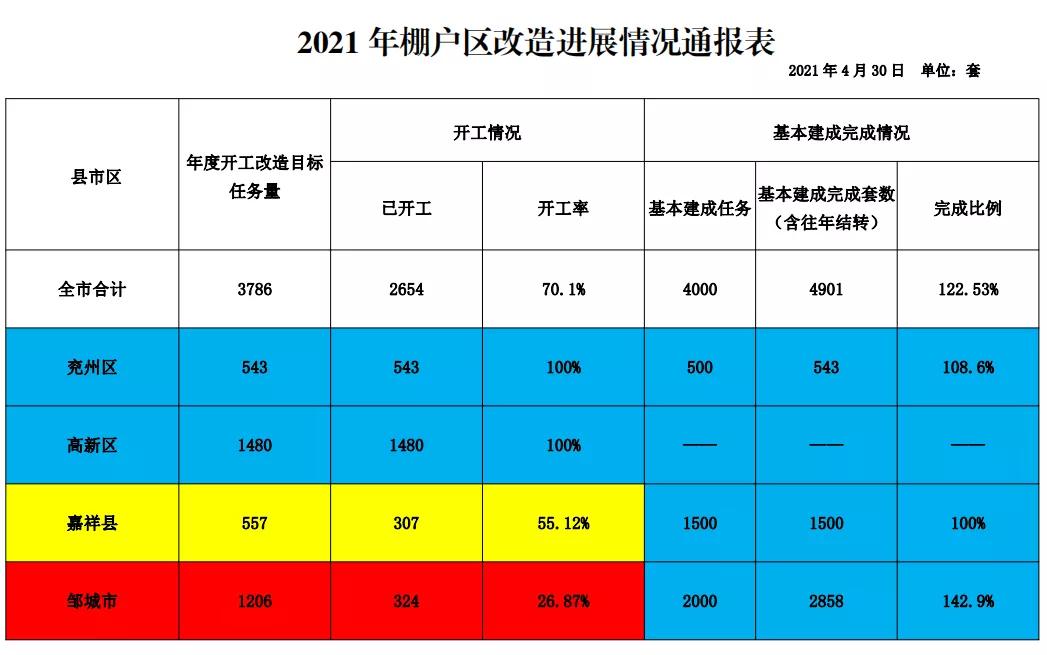

今年济宁市棚户区改造任务为开工3786套,基本建成4000套。截至4月底,全市共开工2654套,开工率70.1%;基本建成4901套,完成省下达任务的122.53%。
一、项目开工任务方面
截至4月底,全市共开工2654 套,开工率70.1%。
县市区开工率分别为:
兖州区100%;高新区100%;嘉祥县55.12%;邹城市26.87%。
二、基本建成任务方面
截至4 月底,全市共完成基本建成4901套,完成省下达任务的122.53%。
县市区完成率分别为:
邹城市142.9%;兖州区108.6%;嘉祥县100%。
