济宁中南珑悦:中南家书,济宁中南珑悦/樾府11月工程进度

2020-11-13 16:59:52 0人阅读 来源:济宁中南珑悦 收藏 字号:T / T

初冬暖阳,写一纸播报,与家人叙说情长。在这个满目萧索的季节,只有城市,还在继续喧嚣,也只有城市里的我们,在为改变奋斗不息,忘却四季。冬天,总有一些地方,依然如火如荼,搭建起建筑的生机。在这里每一次变化都被用心记载,最新工程进度为您奉上,待君亲启。济宁中南珑悦。

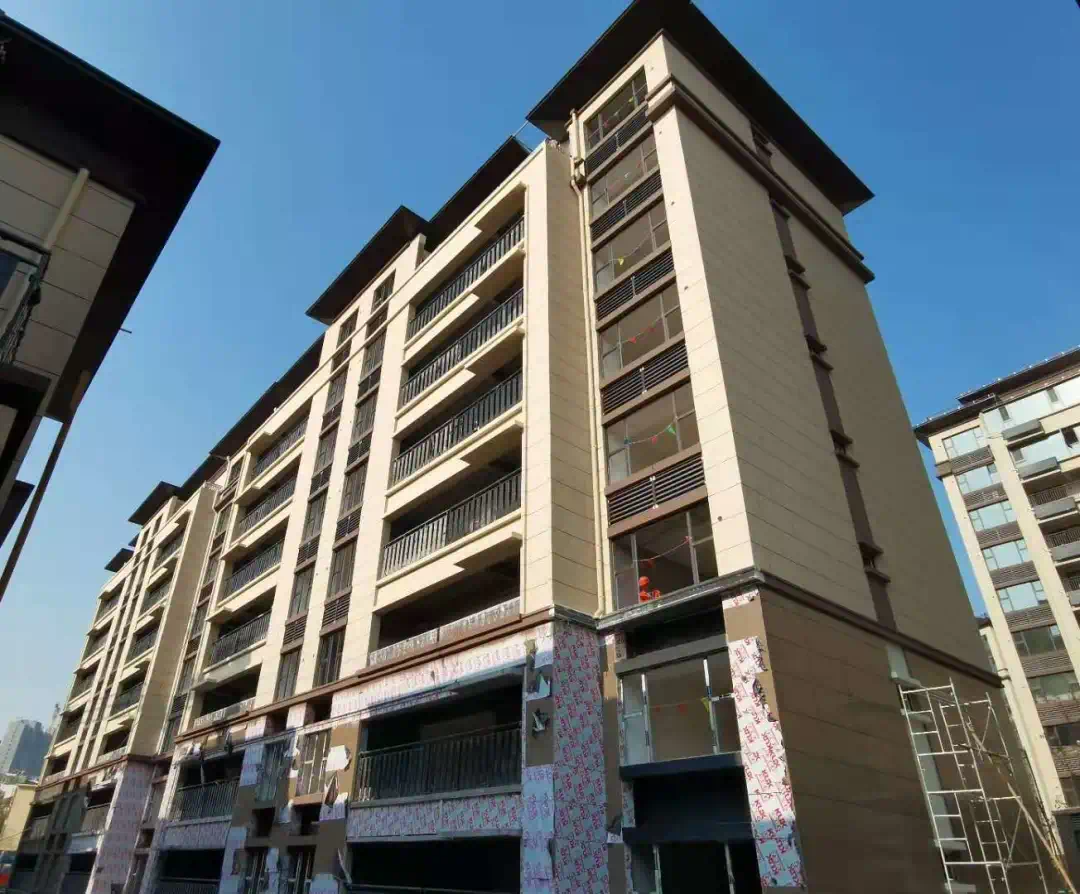

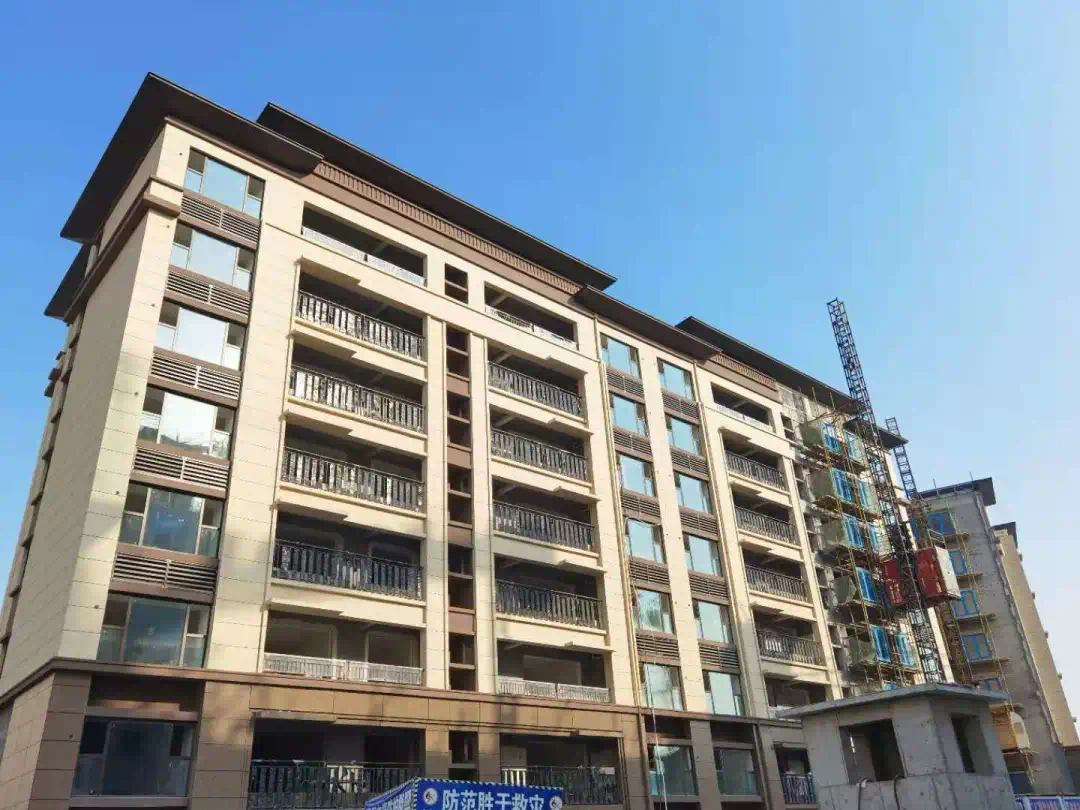

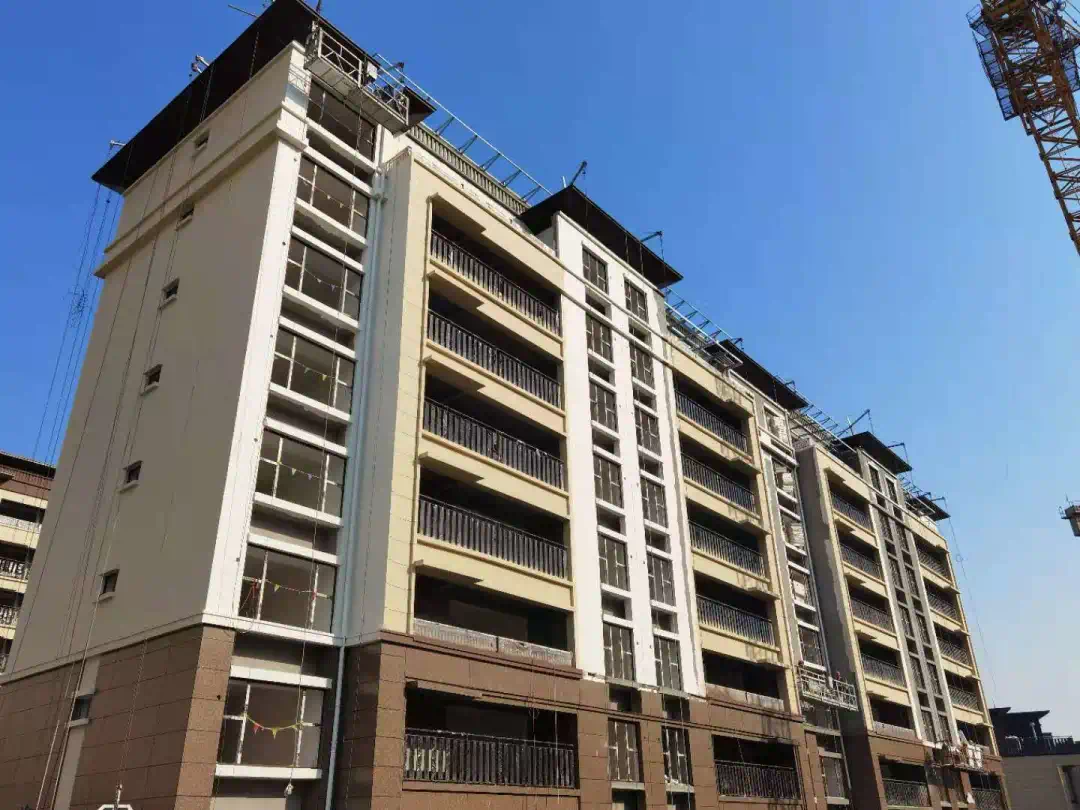

24号楼:2-9层石膏完成,外立面保温完成40%。

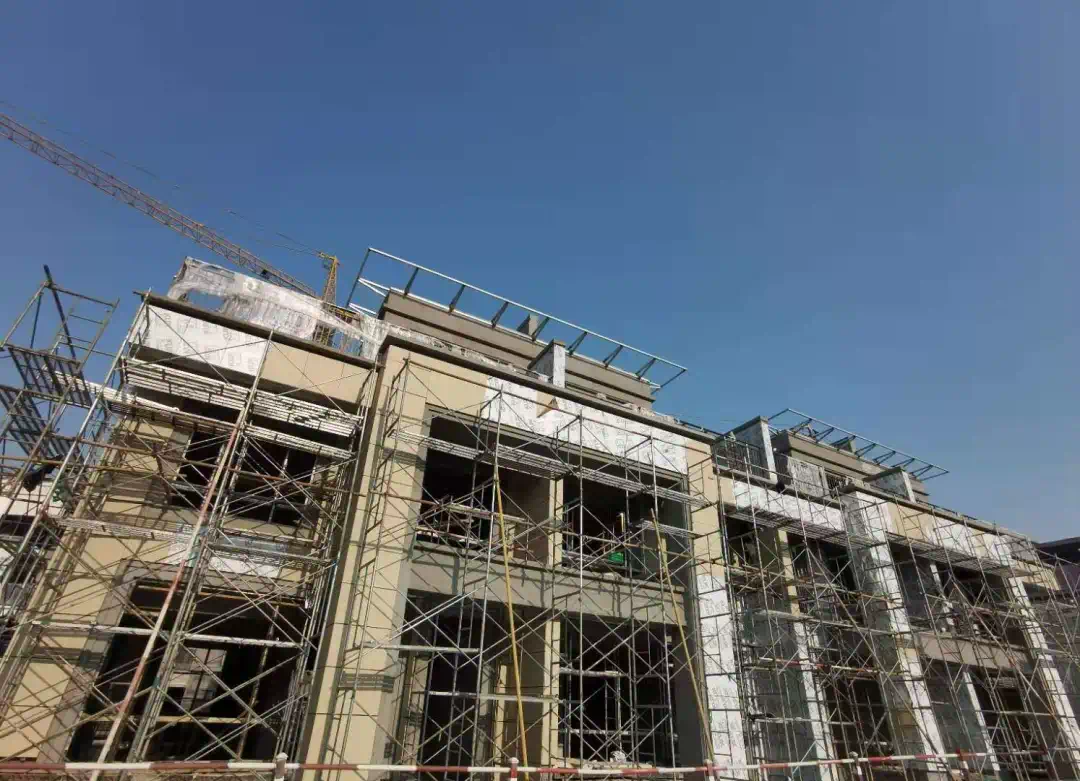

25号楼:冲筋完成1-5层,抹灰完成2层,外立面保温完成25%。

26号楼:冲筋完成,外立面保温完成40%。

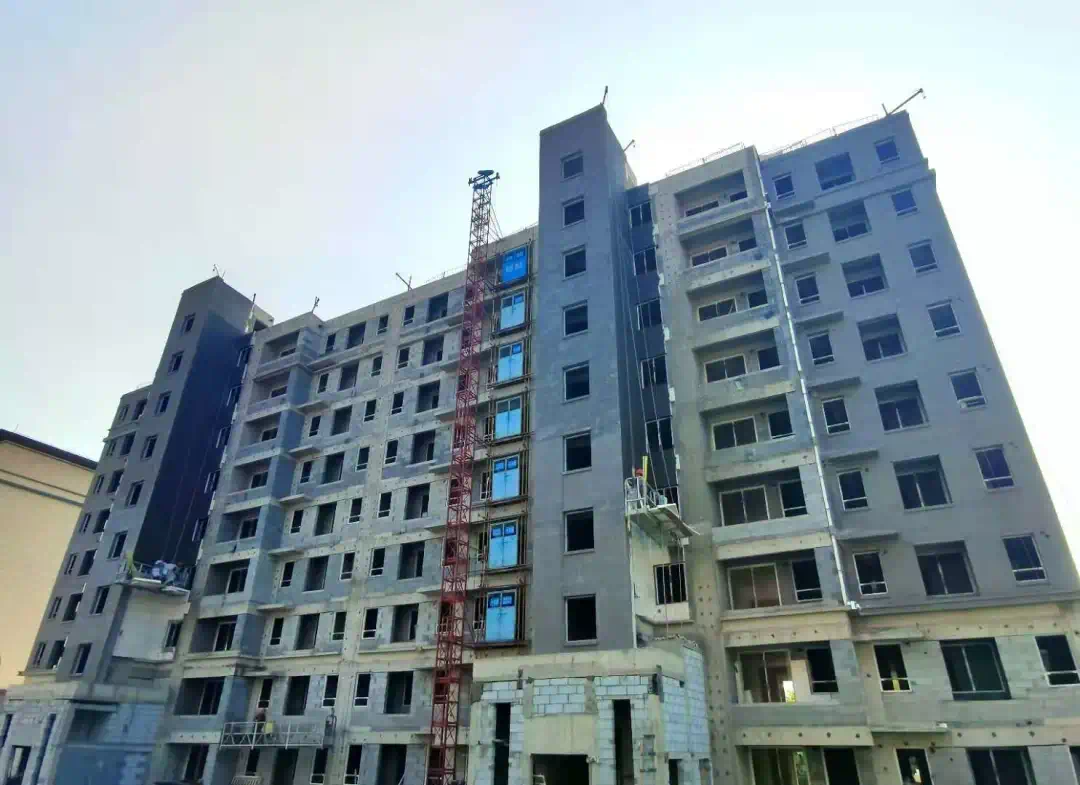

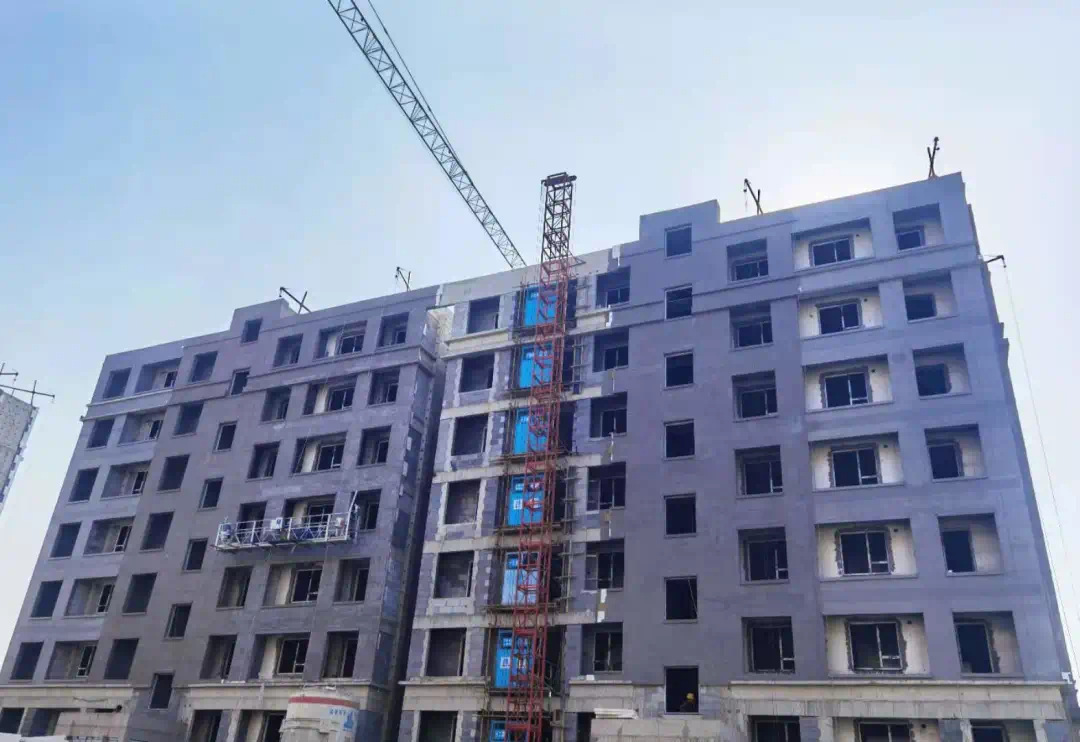

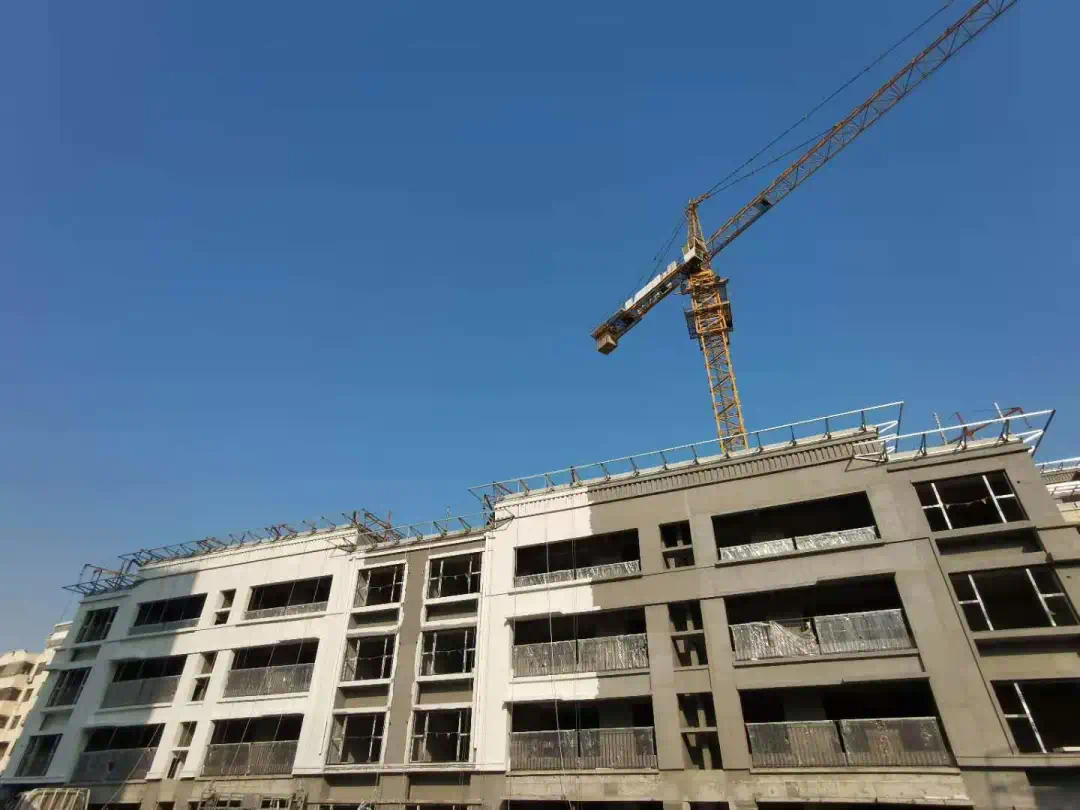

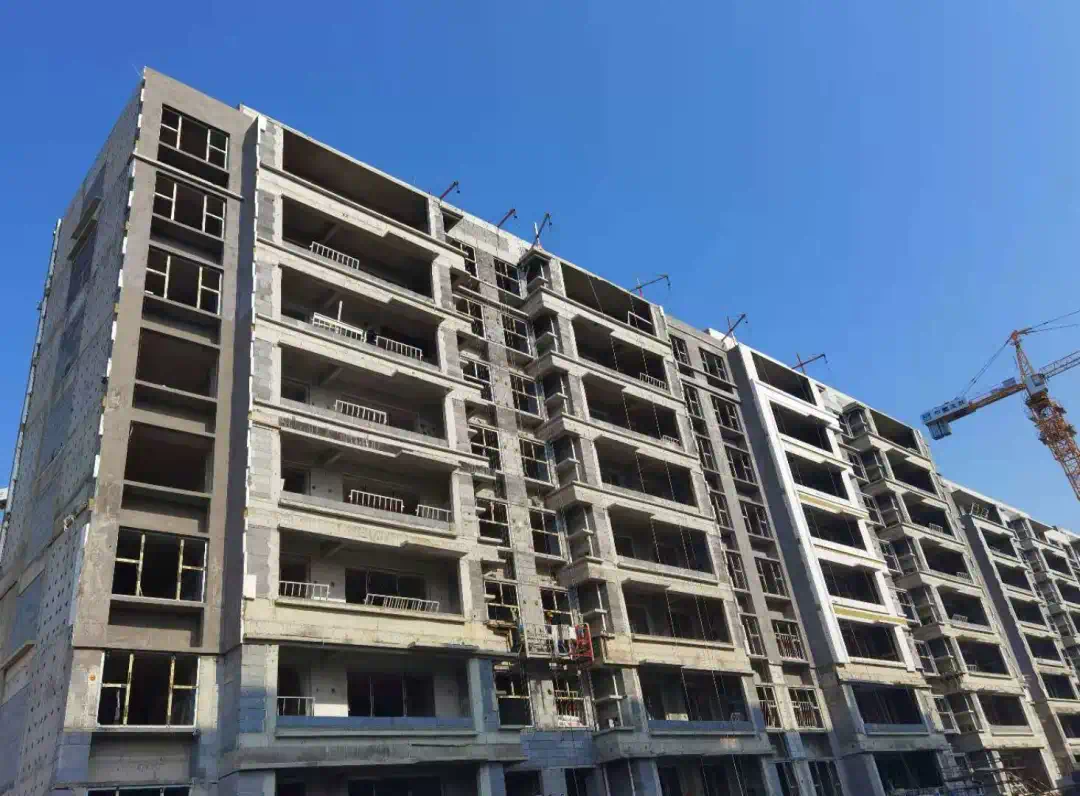

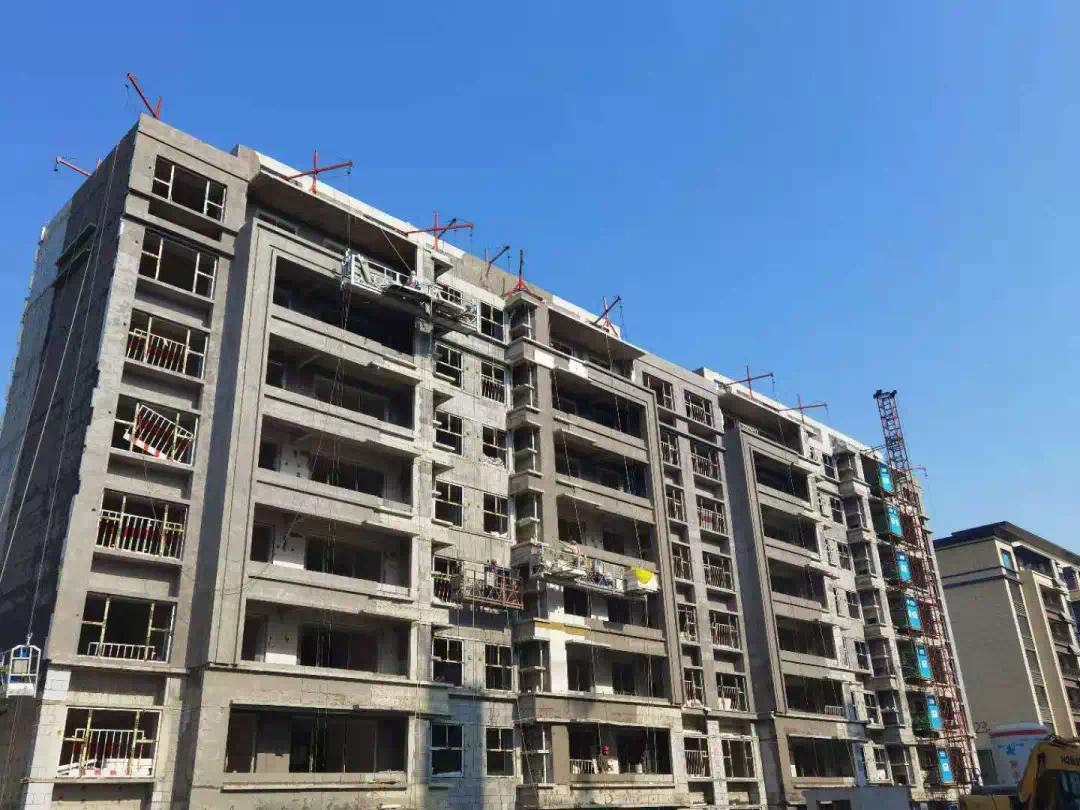

30号楼:4-9层石膏完成,外立面保温完成40%。

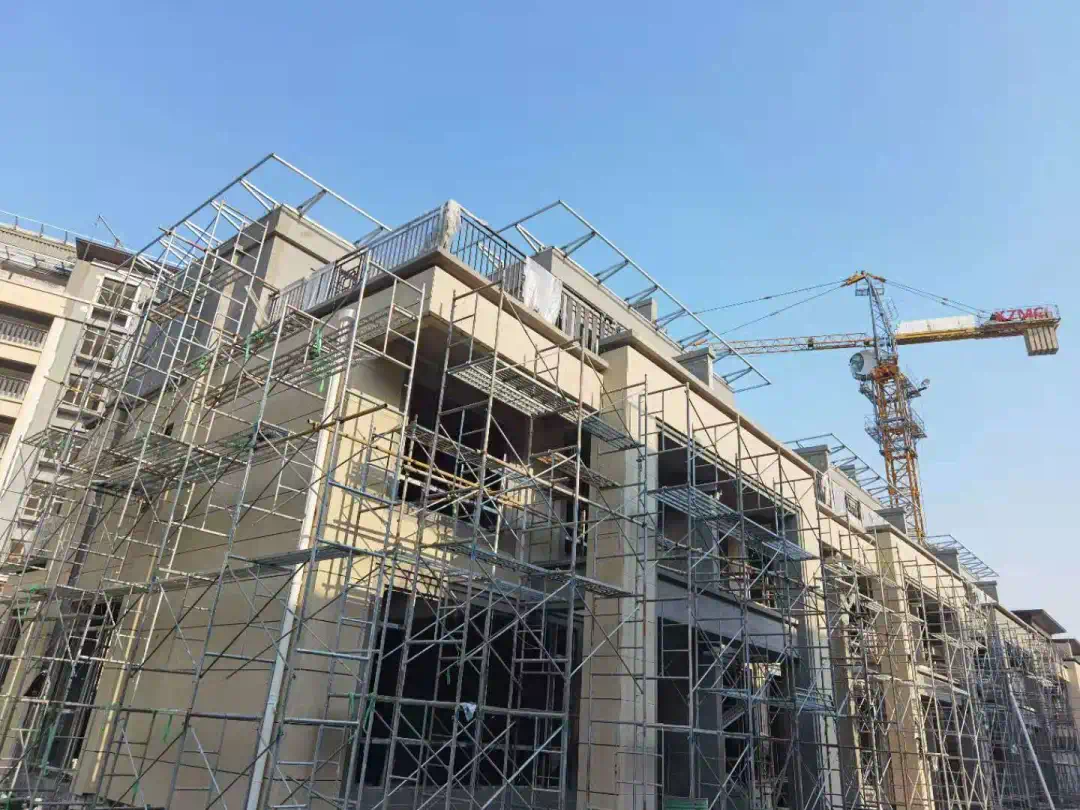

31号楼:冲筋完成6-9层,抹灰完成3层,外立面保温完成30%。

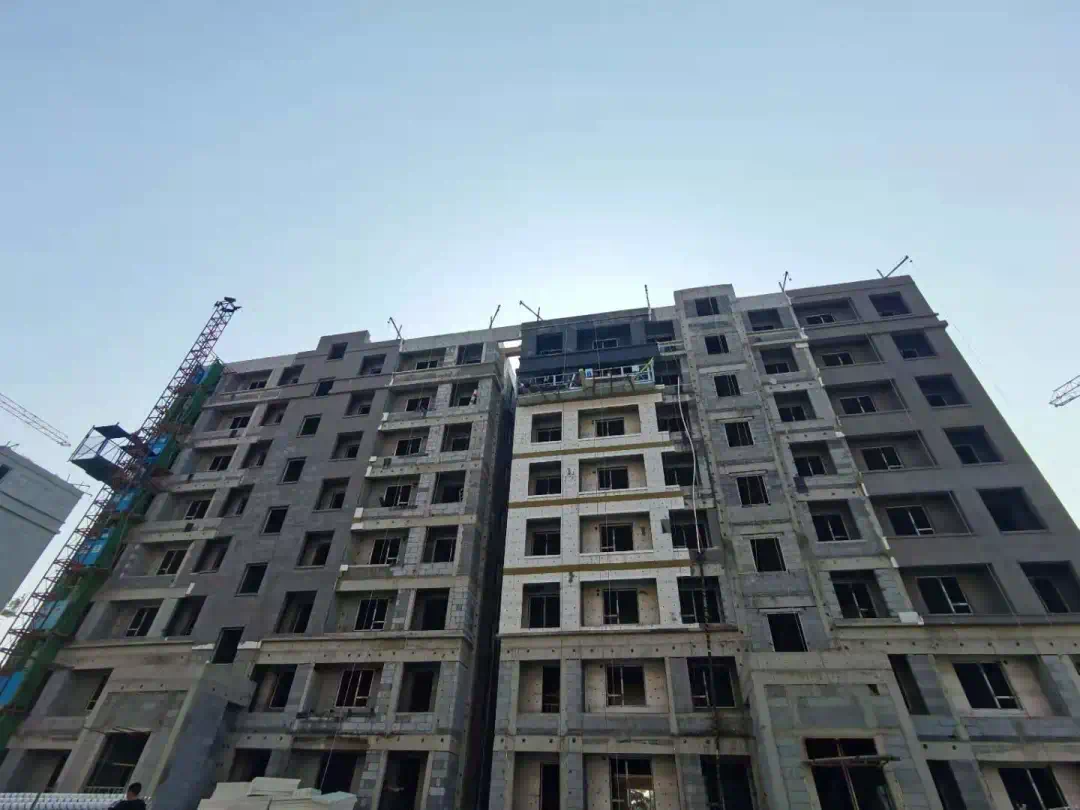

32号楼:冲筋完成1-5层,抹灰完成4层,外立面保温完成40%。

7号楼:三小间防水完成。

8号楼:地面浇筑完成。

9号楼:地暖管施工完成80%。

10号楼:室内抹灰完成。

18号楼:腻子完成,窗框安装完成。

22号楼:腻子完成80% ,窗框安装完成。

28号楼:地下室抹灰,地上甩浆抹灰。

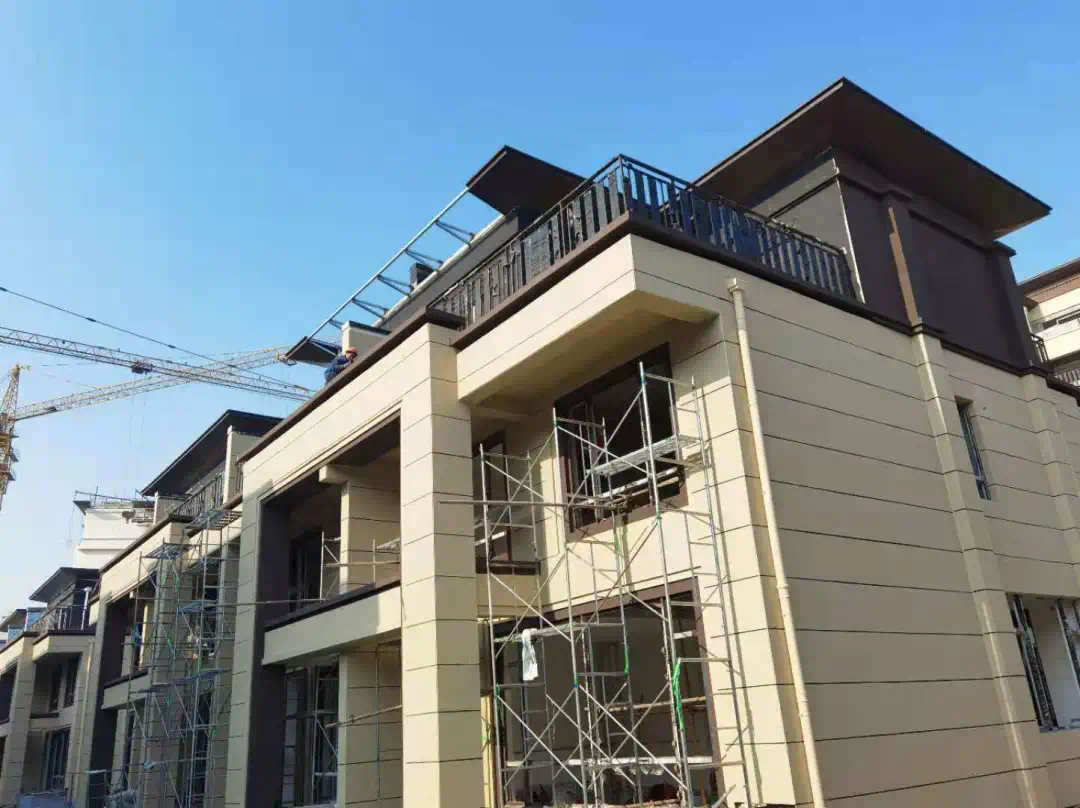

31号楼:抹灰完成。

日以继夜,筑造品质生活一砖一瓦,精雕细琢任岁月更迭,匠心不变下期工程进度,敬请期待
